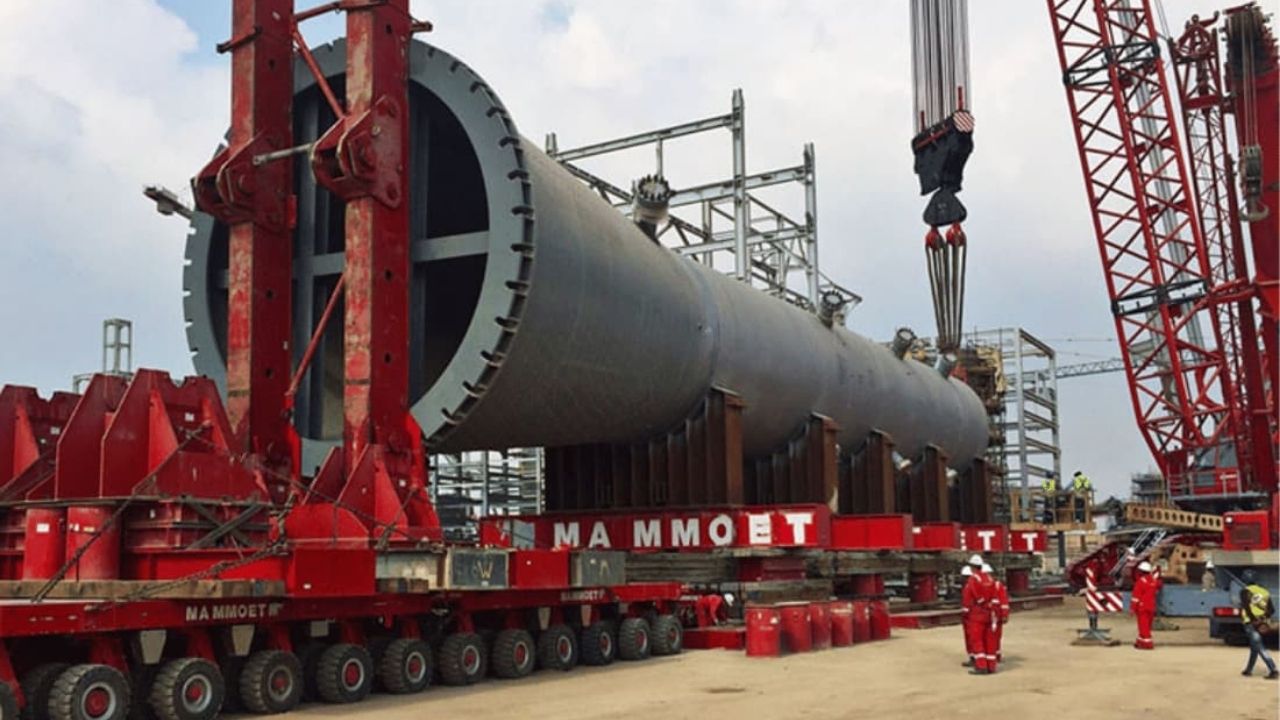

A carga gigante transportada pela Mammoet no Egito levou um reator de hidrorrefinaria de 1.220 toneladas por 247 km entre Suez e Mostorod, usando SPMTs de 102 eixos, reforço de túneis, compactação de estradas e remoção de obstáculos para atender projeto da Egyptian Refining Company na modernização do refino local.
A carga gigante de 1.220 toneladas foi transportada pela Mammoet no Egito, em uma operação terrestre de 247 km entre Suez e Mostorod, na região do Cairo. O deslocamento ocorreu dentro do projeto da Egyptian Refining Company, criado para modernizar a produção de diesel e GLP no país.
De acordo com a Mammoet, a operação envolveu 16 itens pesados recebidos entre agosto e dezembro de 2014, com o último componente chegando em julho de 2015. O transporte terrestre começou em 1º de outubro, enquanto o maior reator chegou ao local em 5 de dezembro e teve içamento concluído em 11 de dezembro.
Maior carga já recebida pelo Egito exigiu uma rota preparada

O transporte da carga gigante marcou um feito histórico para a Mammoet e para a logística pesada no Egito. A empresa precisou levar o reator de hidrorrefinaria por desertos, estradas de montanha, rodovias e trechos urbanos até o complexo da ERC em Mostorod, Qalubiya.
-
Maior ponte de São Paulo chega a 75% de conclusão com obra de R$ 387,3 milhões, nova estrutura sobre o Rio Tietê e promessa de melhorar o tráfego na SP-333 ainda neste ano
-
Fazenda em Mato Grosso troca alvenaria tradicional por casa de painéis térmicos de 85 m²: construção rápida, econômica e com isolamento PIR ganha varanda, lavanderia externa, dois quartos e sala adaptável para atender família ou equipe durante períodos de safra
-
Empresa desenvolve casa pré-fabricada de 50 m² com 2 quartos, acabamentos em madeira e preço abaixo de 18 mil euros na Espanha
-
Construtoras chinesas assumem obra para transformar antigo porto histórico do Benin em complexo turístico à beira-mar: projeto em Ouidah vai conectar La Marina, rota de 2 km e memorial do Portão do Não Retorno para redesenhar a costa atlântica africana com apelo global
A distância de 247 km se tornou a rota mais longa já percorrida por SPMTs na história da Mammoet até aquele momento. O percurso ligou a região de Suez ao entorno do Cairo, atravessando áreas com diferentes níveis de dificuldade.
Antes mesmo de a operação começar, obras civis foram necessárias. Mais de 30 km de estradas receberam compactação e reforço para suportar o peso da carga e a passagem dos transportadores modulares autopropelidos.
Cinco túneis rodoviários também precisaram de reforço com vigas de aço e macacos hidráulicos. Sem essa preparação, a estrutura viária não teria condições seguras para receber uma peça de 1.220 toneladas em movimento.
SPMTs de 102 eixos levaram o reator até Mostorod
A maior peça transportada foi um reator de hidrorrefinaria de 1.220 toneladas. Para mover essa carga gigante, a Mammoet usou três trens de SPMTs com 34 linhas de eixos cada, formando uma configuração total de 102 eixos.
Esses transportadores autopropelidos são usados em operações em que caminhões convencionais não conseguem atuar. Eles distribuem o peso em vários pontos, permitem manobras precisas e conseguem mover estruturas industriais de dimensões extremas.
O transporte do reator levou 45 dias até a chegada segura ao local da obra, em 5 de dezembro. Poucos dias depois, em 11 de dezembro, a peça foi içada e instalada na fundação preparada para recebê-la.
No local, guindastes Mammoet de 1.600 e 750 toneladas foram posicionados para realizar o recebimento e a instalação dos itens pesados. A operação exigiu sincronização entre transporte, engenharia civil, içamento e montagem industrial.
Obstáculos urbanos tiveram que sair do caminho

Além da resistência das estradas e túneis, a rota também enfrentou obstáculos urbanos. Para liberar a passagem, foi necessário cortar 80 árvores da cidade, remover 250 postes de iluminação e retirar mais de 200 barreiras de trânsito.
A carga não apenas percorreu uma rota: a própria rota precisou ser redesenhada temporariamente para ela passar. Esse é um dos pontos que tornam operações desse tipo tão complexas e caras.
O trajeto também incluía inclinações de até 4%, um desafio adicional para uma composição com peso extremo. Em cargas pesadas, qualquer rampa exige controle cuidadoso de tração, estabilidade e frenagem.
A passagem pelo Cairo ampliou a dificuldade. A capital egípcia está entre as cidades mais movimentadas do mundo, e atravessar sua área de influência com uma carga gigante exigiu planejamento para reduzir riscos, atrasos e impactos no tráfego.
Projeto envolveu 16 itens pesados para refinaria
O reator de 1.220 toneladas foi o componente mais impressionante, mas não o único. Ao todo, a Mammoet transportou 16 itens pesados para a Egyptian Refining Company, em um pacote industrial ligado à expansão e modernização da refinaria.
A carga total do projeto chegou a 1.700 toneladas. Pela primeira vez no Egito, itens desse porte foram movimentados com veículos modulares autopropelidos de alta tecnologia em uma operação desse tipo.
Dois reatores menores, de 79 e 140 toneladas, foram transportados com segurança e instalados ainda em meados de outubro. Esses movimentos anteriores ajudaram a preparar a sequência para a etapa mais pesada do projeto.
A operação inteira foi prevista para durar ao menos cinco meses. Isso mostra que o transporte de carga gigante não é apenas uma viagem lenta, mas uma cadeia de etapas interdependentes, com preparo de rota, movimentação, recebimento e instalação.
Refinaria mira diesel e GLP para o mercado egípcio
A Egyptian Refining Company foi criada em julho de 2007 com o objetivo de modernizar uma refinaria existente e direcionar a produção para derivados mais leves, como diesel e GLP. Esse ponto ajuda a explicar a importância industrial da operação.
Muitas refinarias egípcias estavam preparadas para produzir grandes volumes de óleo combustível, enquanto a demanda crescia justamente por produtos mais leves. A carga gigante fazia parte de uma resposta estrutural a esse desafio energético.
O projeto da ERC foi descrito como um dos maiores empreendimentos semigovernamentais em andamento no Egito naquele período. A logística pesada, portanto, não era apenas uma etapa técnica: ela sustentava uma transformação na capacidade de refino do país.
Ao instalar novos equipamentos, a refinaria buscava ampliar produção, atender melhor o mercado interno e reduzir dependências em um setor estratégico para transporte, indústria e abastecimento.
Operação também testou a infraestrutura do país
O transporte da carga gigante serviu como prova de capacidade para a infraestrutura egípcia. A operação mostrou que, com reforços, planejamento e equipamentos especializados, o país poderia receber e movimentar componentes industriais de altíssimo peso.
Esse tipo de operação aumenta a confiança de investidores porque demonstra capacidade logística real. Projetos de energia, petróleo, gás e indústria pesada dependem de rotas capazes de receber equipamentos enormes.
A presença de profissionais internacionais em cooperação com especialistas egípcios também reforçou a complexidade do trabalho. A operação exigiu conhecimento técnico em transporte pesado, obras civis, segurança, engenharia e coordenação urbana.
No fim, a rota de 247 km virou mais do que um deslocamento. Ela funcionou como um teste de resistência para estradas, túneis, planejamento público e capacidade operacional.
Quando a logística vira parte da obra
A jornada do reator de 1.220 toneladas mostra que grandes projetos industriais não dependem apenas da construção no destino final. Muitas vezes, a parte mais difícil começa antes, quando cada peça precisa vencer portos, estradas, túneis e cidades.
A carga gigante da Mammoet no Egito transformou transporte em engenharia de precisão. Foram 102 eixos, 45 dias de deslocamento, reforço de túneis, remoção de obstáculos e uma rota preparada para cruzar até áreas movimentadas próximas ao Cairo.
O caso também mostra como a logística pesada pode influenciar o futuro de uma indústria nacional. Sem transportar o reator, não haveria instalação. Sem instalação, a modernização da refinaria não avançaria no mesmo ritmo.
Você acha mais impressionante o peso de 1.220 toneladas ou o fato de uma rota de 247 km ter sido adaptada para uma única carga passar? Deixe sua opinião nos comentários.
