Obra bilionária no interior do Rio Grande do Sul altera cenário hídrico e agrícola da Campanha após quase duas décadas de atrasos, retomadas e investimentos públicos, com impacto direto sobre produção rural, abastecimento urbano e controle de cheias em municípios estratégicos.
Após 17 anos de obras, interrupções e retomadas, a barragem do arroio Jaguari foi concluída na região da Campanha, entre Lavras do Sul, Rosário do Sul e São Gabriel.
O empreendimento recebeu R$ 365,7 milhões dos governos estadual e federal e, segundo o governo gaúcho, deve reforçar o abastecimento de água em períodos de estiagem, reduzir os efeitos das cheias e dar suporte direto à produção agropecuária local.
A entrega encerra uma espera iniciada em 2009, quando a obra começou, mas perdeu ritmo ao longo dos anos e passou por paralisações antes de ser retomada por novas licitações.
-
Imposto de Renda 2026: 9,58 milhões de contribuintes entram no maior lote de restituição já registrado pela Receita Federal, mas um detalhe sobre quem recebe primeiro está despertando atenção em todo o país
-
Itaú muda o jogo do trabalho híbrido, exige mais dias no escritório a partir de 2028 e deixa funcionários de olho no calendário, no trânsito e na nova rotina presencial
-
Com a escassez de mão obra, Japão planeja investir R$ 173 milhões para atrair trabalhadores estrangeiros em setores da Construção Civil, Saúde, Indústria e Comércio
-
Cidade dá salto impressionante, sai da 354ª posição e vira a 4ª mais rica do país, superando grandes capitais com PIB de R$ 134,1 bilhões
A estrutura é tratada pelo Estado como uma das principais intervenções hídricas da Campanha por reunir duas funções sensíveis para a região: reservar água em momentos de seca e ajudar a regular o curso do rio em fases de chuva intensa.
Na prática, o reservatório foi desenhado para atender uma área em que a oscilação climática pesa sobre o cotidiano urbano e o desempenho do campo.

O governo estadual afirma que mais de 100 mil pessoas serão beneficiadas diretamente pelo sistema, com impacto esperado sobre o abastecimento e sobre atividades econômicas que dependem de oferta estável de água ao longo do ano.
Importância da barragem para a Campanha gaúcha
A relevância da barragem vai além da engenharia.
Em uma faixa do Rio Grande do Sul acostumada a conviver com estiagens sucessivas e com episódios de excesso de chuva, a capacidade de armazenar água se transformou em ativo estratégico para municípios cuja economia tem forte ligação com a produção primária e com a segurança hídrica.
O projeto prevê impacto direto sobre 65 mil hectares de lavouras de arroz e soja, além da pecuária, com fornecimento de água estimado a partir da safra 2027/28.
Em São Gabriel, essas culturas concentram parcela dominante da área agrícola, o que ajuda a explicar por que a conclusão da obra foi tratada como marco regional tanto para o campo quanto para o planejamento de longo prazo.
Dados divulgados pela prefeitura de São Gabriel mostram uma dimensão semelhante dessa dependência produtiva.
O município informa cerca de 32 mil hectares de soja e 30 mil hectares de arroz, patamar que confirma o peso dessas cadeias no território e reforça o efeito potencial de uma infraestrutura voltada à regularização da oferta de água para lavouras e rebanhos.
Ainda assim, o benefício esperado não se limita à irrigação.
A barragem também entra no debate sobre adaptação climática, tema que ganhou força no Estado depois de uma sequência de eventos extremos.
Ao ampliar a capacidade de retenção e manejo da água, a estrutura passa a integrar o conjunto de respostas buscadas pelo poder público para reduzir vulnerabilidades históricas da região.
Histórico da obra e evolução dos custos

A trajetória do empreendimento foi marcada por demora e revisão de custos.
Em agosto de 2025, o governo do Estado informava previsão de conclusão no primeiro semestre de 2026 e estimava o investimento total da barragem do Jaguari em R$ 330 milhões, sendo R$ 213,3 milhões do Estado e R$ 116,7 milhões da União.
Na conclusão anunciada em 24 de março de 2026, o valor divulgado passou para R$ 365,7 milhões, com R$ 249 milhões atribuídos ao Estado e manutenção da parcela federal em R$ 116,7 milhões.
Essa diferença evidencia como o custo final foi sendo redefinido ao longo da execução, num processo atravessado por paralisações, recontratações e ajustes.
O próprio governo gaúcho reconheceu, em material oficial, que a obra precisou de novas licitações para seguir adiante.
Em outro momento, a administração estadual também associou o atraso ao abandono de empresas responsáveis e à necessidade de alterar o projeto.
Mesmo com esse histórico, a barragem chega pronta com dimensões expressivas.

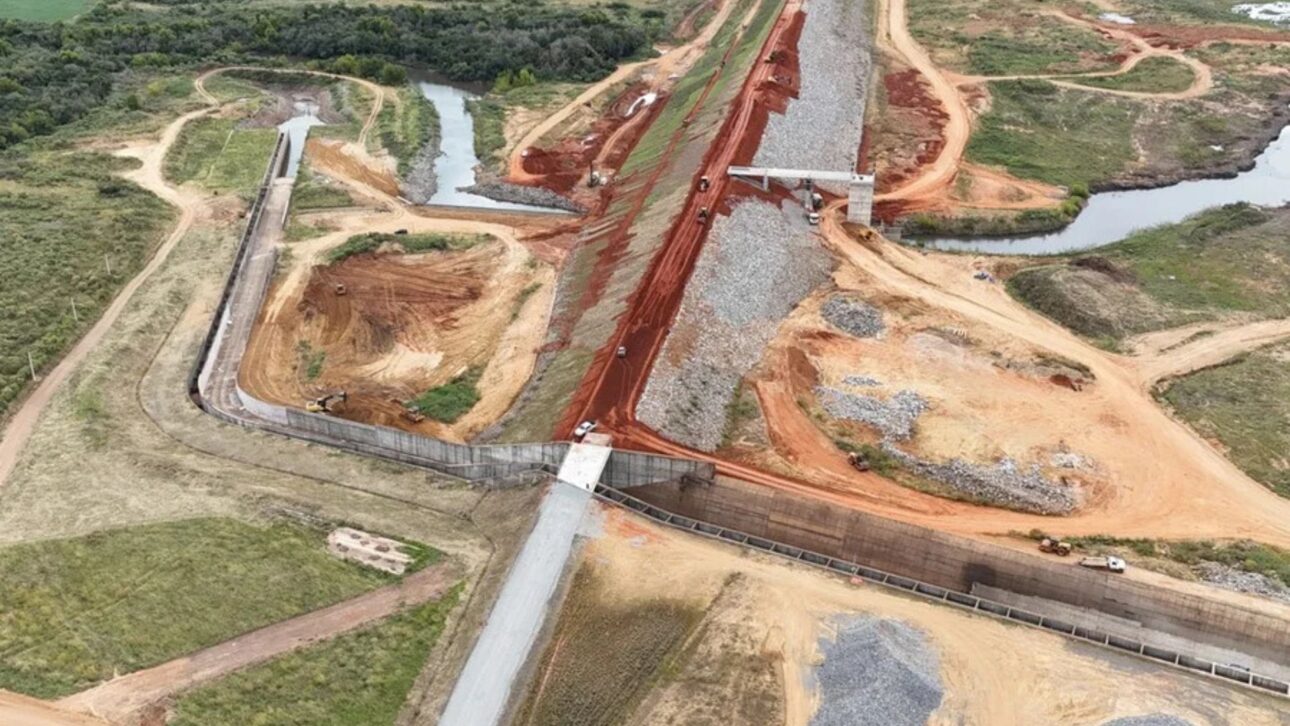

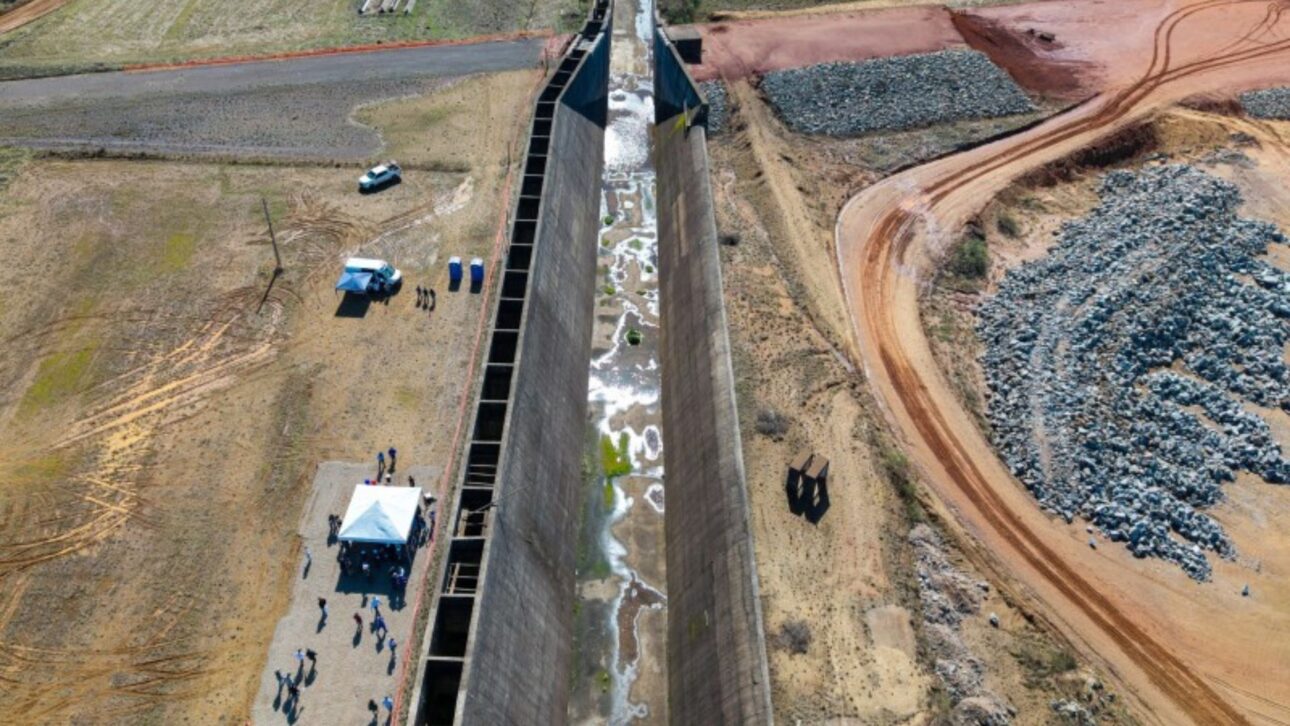

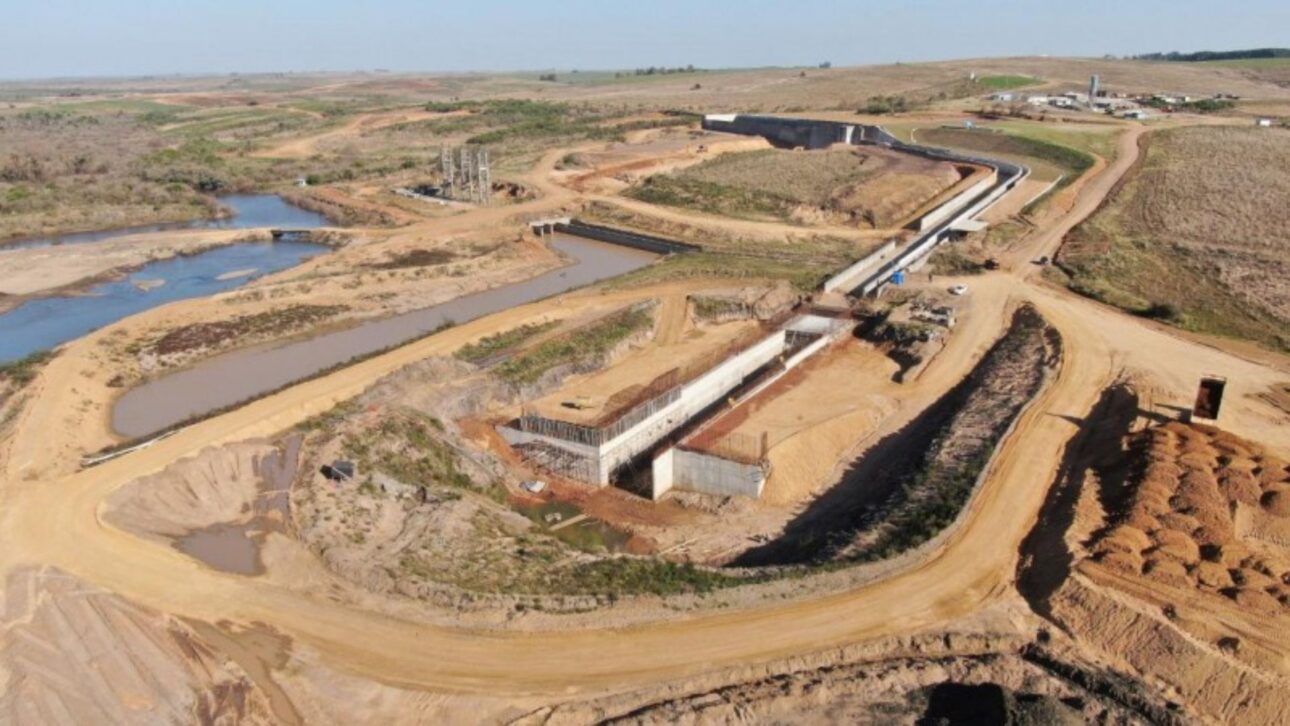

Segundo as informações divulgadas sobre a estrutura, são mais de 1 quilômetro de extensão, altura máxima de 25 metros, base com 100 metros de largura e topo com oito metros, formando um lago artificial cuja área máxima de inundação alcança 1.798 hectares.
A construção foi feita com argila compactada, camada interna de proteção, filtro de areia e sistema de drenagem.
De um lado, o talude recebeu revestimento de pedras para conter erosão provocada pelas ondas; do outro, a cobertura vegetal foi empregada como apoio à estabilidade da estrutura, em um desenho típico de barragem de terra voltado à contenção e à durabilidade.
Impactos no agronegócio e abastecimento de água

O peso econômico do agronegócio ajuda a dimensionar por que a conclusão da barragem mobilizou atenção regional.
São Gabriel está entre os polos agrícolas da Campanha, e a combinação entre arroz, soja e pecuária torna a disponibilidade de água um fator diretamente ligado à produtividade, ao planejamento das safras e à redução de perdas em períodos de clima adverso.
No caso das lavouras, a regularidade hídrica pode influenciar desde o calendário produtivo até a capacidade de reação dos produtores diante de estiagens recorrentes.
Já para os municípios beneficiados, a obra é apresentada como uma garantia adicional de segurança no abastecimento, sobretudo em uma bacia onde a oscilação entre seca e cheia já impôs custos sociais e econômicos em diferentes momentos.
A barragem do Jaguari também se insere em um sistema mais amplo pensado para a região, ao lado da barragem do Taquarembó, em Dom Pedrito.
Em agosto de 2025, o governo estadual projetava que as duas estruturas, juntas, atenderiam cerca de 235 mil habitantes em seis municípios e permitiriam irrigação de aproximadamente 117 mil hectares.
Com Jaguari concluída, a expectativa oficial é que parte relevante desse sistema comece a ganhar efetividade conforme avancem as etapas operacionais e a oferta de água para as lavouras.
A conclusão, portanto, fecha uma etapa de construção civil, mas abre outra, ligada à operação, ao uso agrícola e à resposta concreta que a barragem poderá oferecer em um território acostumado a medir o impacto do clima em cada safra e em cada período de estiagem ou cheia.
