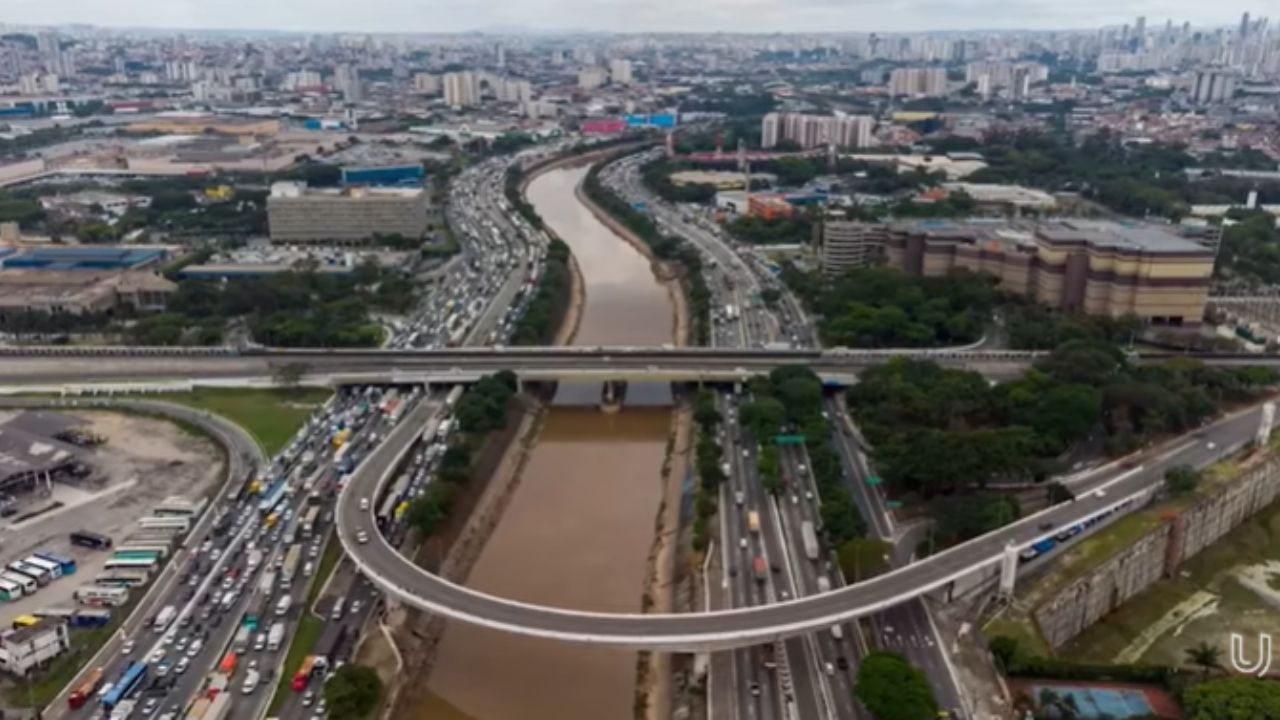

Obra promete retirar 84 mil veículos da Marginal Tietê e conectar o Aeroporto de Guarulhos; entenda o cronograma e os desafios técnicos da reta final.
O Rodoanel Mário Covas, historicamente aguardado como a solução definitiva para o trânsito da Grande São Paulo, entra finalmente em sua fase decisiva de execução. Segundo análises detalhadas do canal Urbana, a rodovia mais complexa do Brasil está saindo do campo das promessas e avançando com frentes de trabalho aceleradas, especialmente entre a Rodovia Presidente Dutra e a Fernão Dias. Esse projeto monumental visa fechar o anel viário da maior metrópole do hemisfério sul, conectando corredores logísticos vitais sem obrigar o tráfego pesado a cruzar o miolo urbano.
Com uma previsão de entrega parcial para o final de 2025 e a conclusão total projetada para o segundo semestre de 2026, o canteiro de obras transformou-se em um verdadeiro laboratório de engenharia na América Latina. A estrutura conta com túneis profundos, viadutos sucessivos e acessos diretos ao Aeroporto Internacional de Guarulhos, desenhados para tirar o peso dos caminhões das marginais. No entanto, para que essa rodovia mais complexa do Brasil funcione plenamente, ainda há etapas críticas de acabamento, integração tecnológica e correções estruturais de fases anteriores que precisam ser superadas.
O desafio da engenharia no trecho Norte
O Trecho Norte representa a mudança de escala em todo o projeto do Rodoanel. São 44 km projetados para conectar o trecho Oeste e a Dutra, passando por São Paulo, Guarulhos e Arujá. A complexidade se dá porque o traçado cruza a Serra da Cantareira, exigindo um pacote robusto de obras de arte especiais. Estão sendo finalizadas mais de uma centena de estruturas, que incluem viadutos estaiados e convencionais, pontes sobre vales encaixados e túneis duplos em meia encosta. O objetivo técnico é vencer o relevo acidentado e as áreas urbanas consolidadas com o menor impacto possível nas faixas de preservação ambiental.
-
Um túnel de 6,4 km cravado na rocha e 6 bombas de 5.000 CV vencem 200 metros de desnível para transportar até 12,2 mil litros por segundo entre represas, salvando o Sistema Cantareira em São Paulo
-
Cansadas de ver a moradia virar luxo, duas estudantes de engenharia ergueram sobre um reboque uma microcasa off-grid do tamanho de um ônibus escolar com captação de chuva, turbina eólica e painel solar e vão publicar o passo a passo de graça
-
O estádio de um clube campeão brasileiro foi totalmente demolido para dar lugar a um supermercado e a um centro comercial, encerrando décadas de história esportiva em nome de um novo empreendimento imobiliário
-
Sob os Alpes entre França e Itália, operários escavam um dos túneis ferroviários mais longos do mundo, com quase 60 km, a 600 metros de profundidade e 11 bilhões de euros de investimento
A retomada institucional da obra ocorreu em 2023, quando o governo paulista realizou um novo leilão, transferindo a responsabilidade para um novo grupo concessionário. O contrato atual vincula investimentos mínimos e a modernização tecnológica necessária para integrar este segmento aos demais trechos (Oeste, Sul e Leste) já em operação. Diferente das fases anteriores, marcadas por paralisações e disputas, o foco atual não é mais descobrir o traçado, mas conectar e testar um conjunto enorme de peças de engenharia que já estão posicionadas, mas que ainda não operam como um sistema único.
Acabamentos e tecnologia no primeiro segmento
No primeiro segmento prioritário, situado entre a Presidente Dutra e a Fernão Dias, o trabalho concentra-se agora em fechar o acabamento e garantir a funcionalidade da via. Grande parte das pistas principais já se encontra terraplenada e pavimentada, com viadutos montados e vigas metálicas de grande porte instaladas para formar as conexões definitivas, especialmente na região de Arujá. Contudo, transformar esse asfalto pronto em uma rodovia segura exige a conclusão das camadas finais de pavimento, a finalização de juntas, guarda-corpos e a instalação de barreiras rígidas e defensas metálicas em todas as obras de arte.
Além da infraestrutura física, a inteligência da rodovia está sendo implementada. Falta ainda instalar o sistema de pedágio em fluxo livre (Free Flow), que elimina as praças físicas de cobrança, e amarrar todo o trecho ao centro de controle operacional através de fibra óptica. Isso inclui a colocação de painéis de mensagem variável, câmeras de monitoramento (CFTV) e pontos de atendimento ao usuário. A entrega de bases operacionais, balanças e áreas de escape para cargas especiais é fundamental para garantir que a rodovia mais complexa do Brasil opere dentro dos padrões de segurança de uma “classe zero”.
Correções de falhas antigas e obras pesadas
Já no segundo segmento, que vai da Fernão Dias até a ligação com o Trecho Oeste, o cenário exige intervenções mais pesadas. Esta região concentra túneis e taludes altos em áreas de relevo crítico. As frentes de trabalho precisam completar a escavação, o revestimento e a impermeabilização dos túneis remanescentes, além de concretar tabuleiros de viadutos que hoje possuem apenas os pilares prontos. É necessário também fechar cortes e aterros, executando drenagens profundas e muros de arrimo para estabilizar encostas onde o maciço de terra ainda está exposto.
Um ponto crítico revelado pelo Urbana é a necessidade de recuperar estruturas herdadas do antigo contrato. Uma auditoria do IPT (Instituto de Pesquisas Tecnológicas) identificou mais de 1.000 falhas na fase anterior, que vão desde infiltrações e fissuras até problemas de estabilidade. A nova concessionária tem a missão de não apenas concluir a obra, mas de reforçar, drenar e recalçar o que foi executado antes de 2018. Isso significa revisar túneis já escavados e corrigir apoios de pontes para garantir a durabilidade do empreendimento.
Impacto logístico e alívio para São Paulo
Quando estiver 100% concluída, a rodovia mais complexa do Brasil trará um impacto mensurável e imediato para a rotina da capital paulista. As projeções indicam a retirada de aproximadamente 30.000 caminhões e 54.000 automóveis por dia da Marginal Tietê, totalizando cerca de 84.000 veículos diariamente desviados para o anel viário. Em um ano, isso representa mais de 30 milhões de passagens a menos disputando espaço no corredor urbano mais congestionado do país, devolvendo capacidade estrutural a uma via que opera no limite.
Para a logística nacional, o ganho é cronometrado. A ligação direta entre a Dutra e a Fernão Dias deve gerar uma economia estimada de 21 minutos por viagem. Entre a Dutra e a Bandeirantes, a redução sobe para 26 minutos, e na conexão com a Castelo Branco, são 27 minutos a menos. Antes da liberação total, porém, ainda ocorrerá a “etapa invisível”: testes de carga em viadutos, calibração de ventilação em túneis, simulações de emergência e a homologação final junto à ARTESP, garantindo que a promessa de décadas se torne, enfim, realidade.
