Investimento bilionário em rodovia federal reposiciona eixo logístico entre Alagoas e Pernambuco, amplia capacidade de tráfego, integra regiões estratégicas e acelera obras com impacto direto na mobilidade, segurança viária e transporte de cargas no Nordeste.
A duplicação da BR-104 em Alagoas entrou em fase de execução com dois trechos autorizados pelo governo federal e investimentos oficialmente divulgados em R$ 756,3 milhões.
O pacote reúne um lote de 12,7 quilômetros entre União dos Palmares e Branquinha, autorizado em 26 de fevereiro de 2026, e outro de 28,3 quilômetros entre Messias e Branquinha, cuja ordem de serviço foi assinada em 15 de dezembro de 2025.
Mais do que ampliar a pista, a intervenção reposiciona a rodovia como um dos principais eixos de integração do estado com Pernambuco e outros polos do Nordeste.
-
Empresa com 9 mil funcionários fecha mega fábrica no Brasil e tira produção do país; unidade operava há mais de 70 anos, afeta mais de 100 famílias e decisão surpreende trabalhadores.
-
Toyota encerra unidade que produziu mais de 1 milhão de veículos e prepara destino especial para o último Corolla produzido em Indaiatuba após investimento de R$ 11 bilhões e expansão para 270 mil carros por ano.
-
Fábricas de calçados fecham e 528 funcionários vão para a rua após reviravolta que pegou trabalhadores de surpresa; medida afeta centenas de famílias e marca o fim de operações mantidas por décadas.
-
Montadora chinesa mal chegou ao Brasil e já prepara 2ª megafábrica com investimento de R$ 10 bilhões; novo complexo vai produzir carros elétricos e híbridos em estado estratégico escolhido pela empresa.
Trechos autorizados e avanço das obras na BR-104
O trecho mais recente a avançar foi o que liga União dos Palmares a Branquinha, com aporte de R$ 274,5 milhões.
Segundo o Ministério dos Transportes, a obra integra o Novo PAC e foi apresentada como parte de um conjunto de investimentos em infraestrutura voltados à ampliação de capacidade, segurança viária e modernização de corredores estratégicos em Alagoas.
Esse segmento se soma ao lote anteriormente liberado entre Messias e Branquinha, que concentrou investimento informado entre R$ 481 milhões e R$ 481,7 milhões, conforme os comunicados oficiais publicados pelo Ministério e pelo DNIT.

Na prática, os dois contratos colocam a rodovia em um novo estágio.

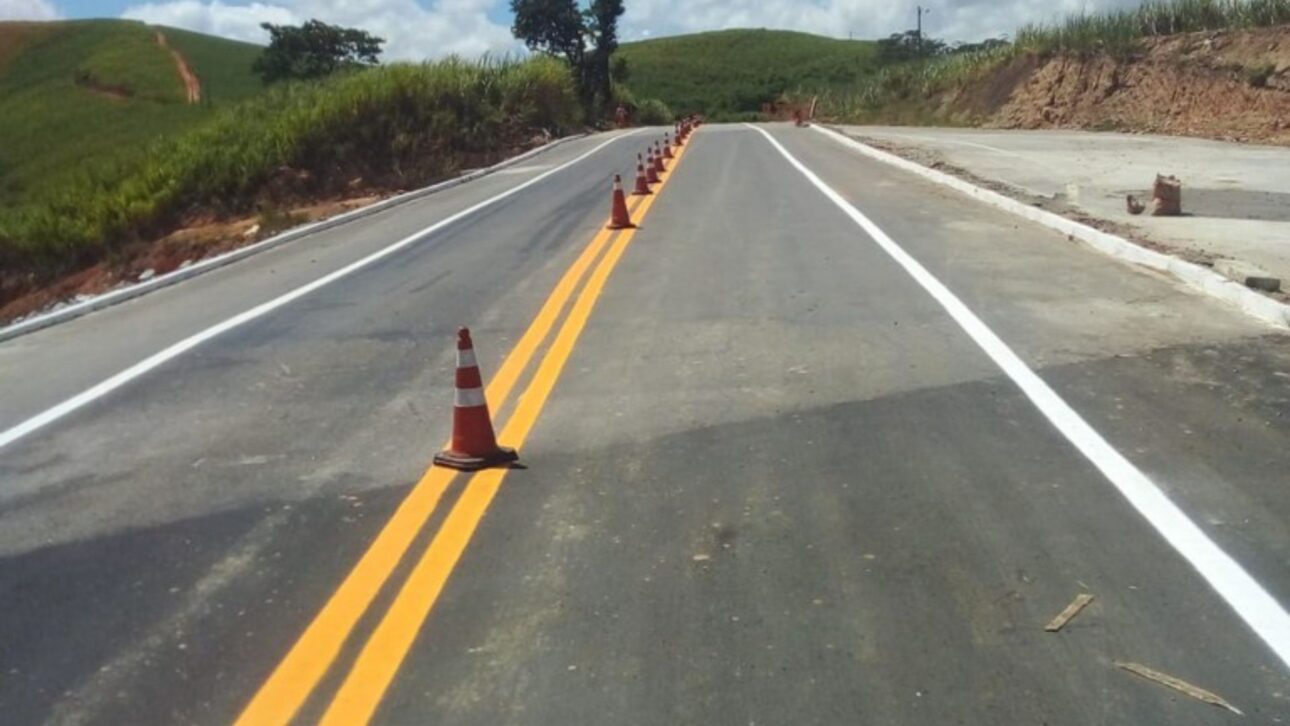

A BR-104 deixou de figurar apenas como obra anunciada e passou a ter frente aberta, cronograma público e execução em andamento.
O DNIT informou, em março de 2026, que os serviços já incluem terraplenagem, instalação de cercas na faixa de domínio, drenagem e também as estacas-raiz do viaduto de Murici, etapa ligada à fundação de uma obra de arte especial prevista no projeto.
Importância estratégica da BR-104 no Nordeste
O peso da obra não se resume ao valor investido.
Nos comunicados oficiais, o governo federal trata a BR-104 como uma via estratégica para a ligação entre a divisa de Alagoas com Pernambuco e Maceió, além de destacar sua conexão com polos de Pernambuco, Paraíba e Rio Grande do Norte.
Esse enquadramento ajuda a explicar por que a duplicação ganhou dimensão regional: a estrada serve ao deslocamento diário de moradores, ao transporte de cargas e à circulação entre áreas urbanas, municípios produtores e centros consumidores.
Além disso, o corredor atravessa ou influencia diretamente uma faixa relevante do território alagoano.
O DNIT informa que o conjunto de intervenções da BR-104 foi estruturado em quatro lotes, abrangendo São José da Laje, União dos Palmares, Branquinha, Murici, Messias, Rio Largo e Maceió.
Isso amplia o alcance da duplicação e reforça a leitura de que a obra não atende apenas um ponto isolado do mapa, mas um eixo que articula interior, zona da mata e capital.
Infraestrutura inclui viadutos, concreto e vias marginais
A dimensão técnica também ajuda a explicar a centralidade da obra.
O lote autorizado em dezembro de 2025 prevê, além da duplicação, a implantação de pontes, viadutos e vias marginais, com foco na eliminação de pontos críticos e no aumento da segurança viária.
Já o DNIT destaca que a intervenção adota pavimento em concreto na nova pista e a restauração da pista existente também em concreto, solução apresentada pela autarquia como parte de um projeto de modernização de longo alcance.
Esse aspecto diferencia a duplicação de obras rodoviárias limitadas à simples abertura de novas faixas.
Ao combinar ampliação de capacidade com recuperação da estrutura já existente, o projeto busca enfrentar desgaste, gargalos operacionais e trechos historicamente pressionados por tráfego misto de carros, ônibus e caminhões.
Nos documentos oficiais, o uso de concreto aparece associado à durabilidade da pista e à melhoria das condições de circulação ao longo do tempo.
Execução em andamento e impacto logístico
Durante anos, a BR-104 sustentou importância regional maior do que sua capacidade física em parte do traçado alagoano.
A nova etapa altera esse quadro ao reunir duas ordens de serviço em curto intervalo e ao transformar o corredor em prioridade explícita da infraestrutura federal no estado.
O anúncio de fevereiro de 2026, por exemplo, já tratava o lote entre União dos Palmares e Branquinha como complemento direto ao segmento liberado em dezembro, consolidando a percepção de continuidade do projeto.
Há um efeito econômico evidente nessa mudança.
Quando uma rodovia com função interestadual opera abaixo da demanda, os impactos recaem sobre tempo de viagem, previsibilidade logística, segurança e capacidade de atração de investimentos.
Ao ampliar a BR-104, o governo federal tenta reduzir esses entraves em um corredor que funciona como ligação pelo interior e, em parte do estado, também como alternativa à BR-101.
A obra, portanto, não se limita ao deslocamento local: ela interfere na circulação de mercadorias, no abastecimento e na integração entre diferentes mercados nordestinos.
O estágio mais recente do empreendimento reforça esse movimento.
Em março de 2026, o DNIT informou que as obras começaram neste ano e têm prazo de execução de 24 meses.
A atualização é relevante porque desloca a pauta do campo da expectativa para o da execução efetiva, com canteiros ativos e serviços já em curso em segmentos considerados estratégicos.
Com isso, a BR-104 passa a ocupar lugar de destaque entre os maiores investimentos viários recentes em Alagoas.
A soma de recursos, o alcance territorial, o modelo construtivo e a sequência de autorizações em dezembro de 2025 e fevereiro de 2026 consolidam a rodovia como obra estruturante para a mobilidade e a logística regional.
O impacto final dependerá do ritmo de execução e da entrega dos lotes previstos, mas a estrada já deixou a condição de promessa reiterada para entrar de forma concreta na agenda de infraestrutura do estado.
