Uma rota menos evidente virou a melhor escolha para o transporte de carga pesada até San Antonio, onde onze motores gigantes precisavam chegar completos para uma obra de energia de 200 MW

O caminho mais curto parecia a escolha óbvia, mas uma operação na Colômbia mostrou que, no transporte de carga pesada, a menor distância pode ser o maior problema. Foram levados onze motores de 287 toneladas até San Antonio para abastecer uma usina de 200 MW da Celsia.

A operação envolveu porto, estrada, pontes frágeis, curvas apertadas, cabos baixos e pouco espaço dentro do canteiro. Cada decisão precisava evitar atraso, dano à infraestrutura e montagem extra no local da obra.

As informações foram divulgadas por Mammoet, empresa de transporte pesado. A operação reforça uma ideia simples: em grandes obras de energia, a logística pode definir se o projeto avança no prazo ou trava antes mesmo da instalação dos equipamentos.

Por que a rota mais curta não era a melhor para levar motores de 287 toneladas

A escolha da rota não começou pela pergunta mais simples. Não bastava saber qual caminho era mais curto. O ponto decisivo era descobrir qual trajeto conseguiria receber motores de 287 toneladas sem comprometer pontes, estradas e áreas urbanas.

Assista o vídeo
Vídeo do YouTube

Os portos de Cartagena e Barranquilla eram opções naturais para esse tipo de operação. Ainda assim, a escolha por Cartagena acrescentaria 100 km ao deslocamento e colocaria a carga diante de mais restrições pelo caminho.

Por isso, o porto público de Compas, em Tolu, entrou como alternativa. O local ficava mais próximo da obra, embora fosse mais associado à movimentação de navios de carvão do que ao recebimento de cargas pesadas.

A decisão mudou o desenho da operação. O objetivo era levar os motores completos até San Antonio, sem desmontagem e sem criar uma nova etapa de montagem dentro do canteiro.

Como se transporta uma carga de 287 toneladas sem transformar a obra em um quebra cabeça

Transportar um motor desse porte exige mais do que potência no caminhão. A carga precisa de estudo de rota, avaliação de solo, análise de ponte, verificação de curvas e apoio de equipes ao longo do trajeto.

Os onze motores chegaram da Europa em um único navio. Depois, foram transferidos por guindaste para carretas convencionais de plataforma com 20 linhas de eixo e levados até uma área de espera dentro do porto.

A partir dali, os motores seguiram por estrada em comboios de três. Essa organização ajudou a controlar melhor o deslocamento em trechos com pouco espaço e risco maior.

A grande vantagem era manter os motores completos. Desmontar as peças poderia parecer mais simples para a estrada, mas criaria outro problema na chegada, com mais tempo, mais pessoas, mais recursos e mais custo para montar tudo de novo.

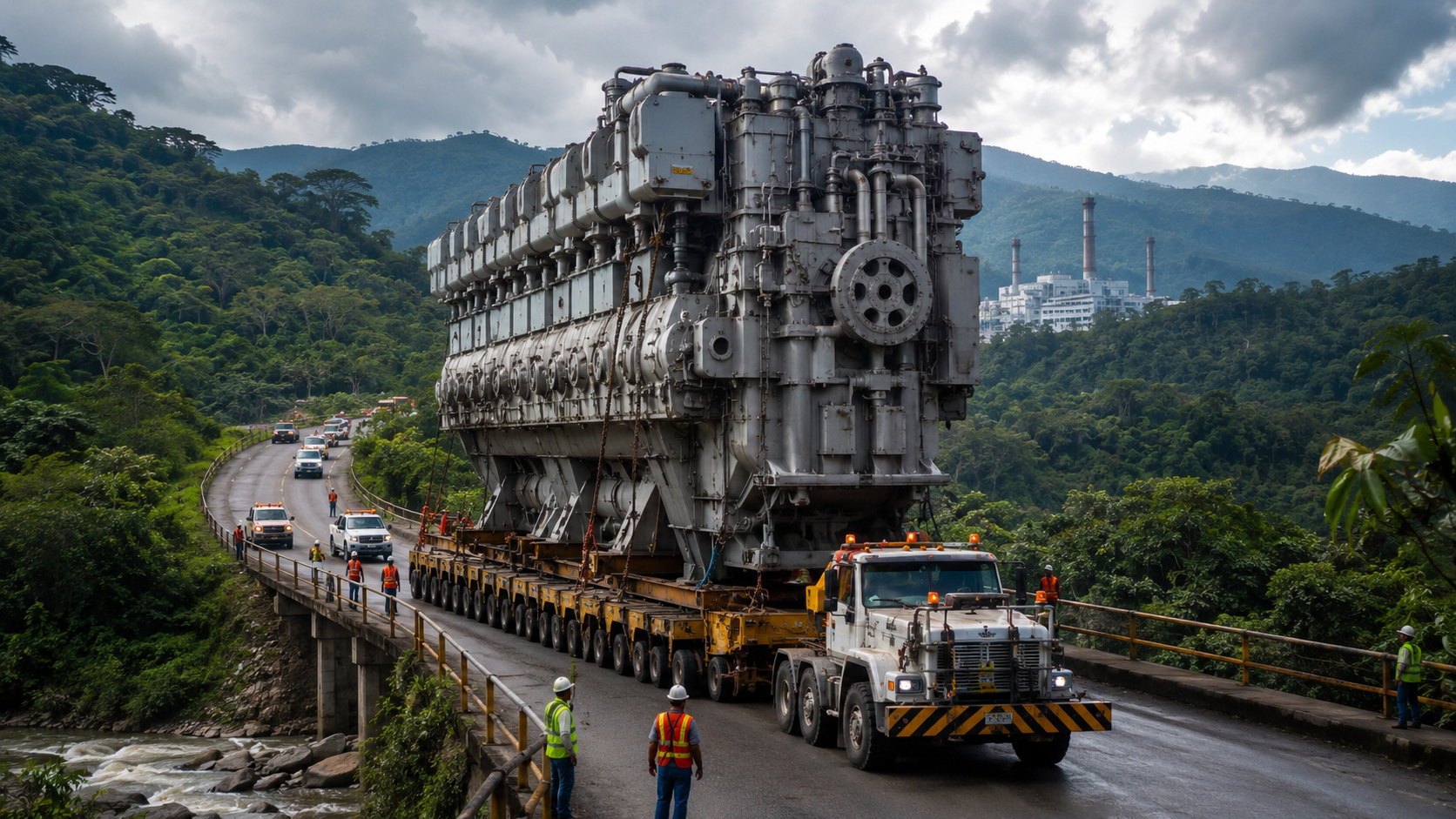

Comboio com motor de 287 toneladas mostra como estradas, escolta e planejamento de rota são decisivos em obras de energia.
Comboio com motor de 287 toneladas mostra como estradas, escolta e planejamento de rota são decisivos em obras de energia.

A desmontagem parecia uma saída fácil, mas poderia dobrar o tamanho do problema

O cliente chegou a avaliar a possibilidade de desmontar os motores em duas partes. Em uma primeira leitura, peças menores parecem mais fáceis de transportar. Porém, a solução mudaria a complexidade da obra.

Edilber Guerrero, gerente de vendas da Mammoet, afirmou: “No início, o cliente pensava que não seria possível transportar os motores totalmente montados até o local da obra. Eles consideravam desmontá los em duas partes. Com peças menores é mais fácil transportar, então esse era o plano inicial. Claro, o lado negativo é que seria necessário montar os motores no local, então seria preciso mais tempo, mais pessoas, mais recursos e dinheiro. A escala do projeto dobraria.”

A frase resume o ponto central da operação. O transporte pesado não avalia apenas a estrada. Ele também mede o impacto no canteiro, no prazo e na quantidade de trabalho necessária depois da entrega.

Em uma usina de 200 MW, esse tipo de decisão ganha peso maior. Levar a carga inteira podia ser mais difícil na rota, mas evitava uma etapa pesada de montagem no destino.

Portos, pontes e estradas estreitas viraram parte essencial da obra da usina

A operação precisou provar que o porto de Compas tinha condições de receber os motores. A maior preocupação estava na ponte de ligação entre o cais e a terra firme, já que ela teria de suportar uma carga excepcional.

Mammoet, empresa de transporte pesado, detalhou que seus engenheiros fizeram verificações para comprovar que o porto e a ponte poderiam receber a operação. Só depois disso os motores seguiram da Europa para a Colômbia.

Na estrada, o caminho principal foi descartado. Ele passava por cidades como Sincelejo e incluía uma ponte longa, com cerca de 100 m, sem capacidade suficiente para a carga.

A alternativa foi seguir por estradas secundárias. O trajeto tinha vias estreitas e sem pavimentação, então foi necessário nivelar e compactar trechos, além de aparar vegetação para abrir passagem.

Cinco pontes frágeis obrigaram a criação de uma passagem segura para o comboio

Um dos maiores desafios foi passar por cinco pontes frágeis. Para reduzir o risco de sobrecarga, foram instaladas rampas de apoio, capazes de distribuir melhor o peso durante a travessia.

Essa etapa mostra por que uma rota de carga pesada não depende apenas do veículo. A estrada precisa ser preparada antes, porque muitos caminhos não foram feitos para receber equipamentos desse tamanho.

Também houve atenção aos cabos baixos. Equipes foram usadas para levantar ou desligar temporariamente fios que poderiam impedir a passagem do comboio.

Quando os motores entraram em áreas urbanas, a dificuldade mudou de forma. Foi preciso lidar com trânsito, moradores, obstáculos nas laterais da via e horários combinados com autoridades locais.

Equipe acompanha a passagem do comboio por área urbana, onde cabos baixos, trânsito e obstáculos aumentam o desafio do transporte.
Equipe acompanha a passagem do comboio por área urbana, onde cabos baixos, trânsito e obstáculos aumentam o desafio do transporte.

Dentro do canteiro, pouco espaço exigiu uma solução ainda mais precisa

A chegada à entrada da obra não encerrou o desafio. Havia uma ponte pequena e fraca no acesso ao canteiro, então colunas de aço foram instaladas para permitir a passagem da carga.

Dentro da área da usina, o espaço para manobra era limitado. Por isso, os motores foram transferidos para transportadores modulares autopropelidos, veículos usados quando a carga precisa fazer movimentos muito precisos.

Esses equipamentos permitiram curvas mais fechadas e ajudaram a colocar os motores nas posições finais. A instalação foi concluída com um sistema de trilhos e deslizamento.

O resultado foi a entrega dos onze motores completos no local correto. A operação evitou montagem pesada no canteiro e mostrou como o planejamento da rota pode reduzir trabalho no fim da obra.

O que essa operação revela sobre energia, acesso remoto e infraestrutura

A construção de uma usina não depende apenas dos equipamentos que vão gerar energia. Ela também depende do caminho usado para levar esses equipamentos até o local da obra.

No caso de San Antonio, a proximidade com a fonte de gás ajudou a explicar a escolha da área. Porém, a localização isolada tornou o transporte dos motores uma etapa crítica do projeto.

A operação mostrou que pontes, portos e estradas podem decidir o ritmo de uma obra de energia. Quando a infraestrutura tem limitação, cada curva e cada travessia entram no cálculo.

Por isso, o transporte dos onze motores de 287 toneladas não foi apenas uma viagem de carga grande. Foi uma parte essencial da construção de uma usina de 200 MW em uma área remota da Colômbia.
