Enquanto no Brasil o trem-bala entre São Paulo e Rio nunca saiu do papel, a Califórnia já tem 130 quilômetros de viaduto pronto, 16.700 empregos criados e trilhos sendo instalados em 2026
O Brasil anunciou o trem-bala São Paulo–Rio pela primeira vez em 2007. Quase 20 anos depois, não há um metro de trilho instalado, nenhuma estação construída, nenhum contrato válido.

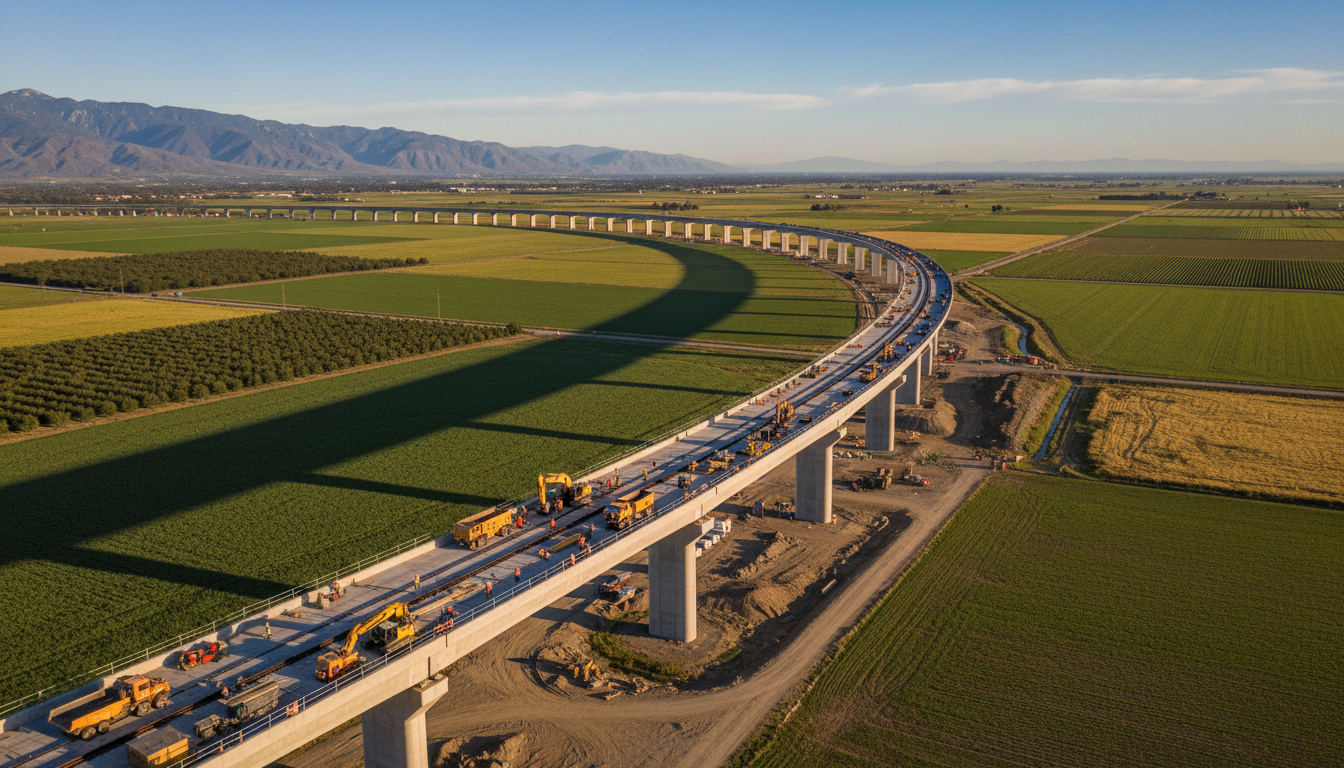

Na Califórnia, o cenário é radicalmente diferente. Segundo a California High-Speed Rail Authority, 130 quilômetros de guideway (estrutura de viaduto elevado) já estão prontos e liberados para receber trilhos. São 67% do trecho inicial concluídos.
O projeto é o maior megaprojeto de transporte em construção na América do Norte. E em 2026, operários começaram a instalar os primeiros trilhos.
-
Mãe e filha constroem casa de 70 m² com mais de 8 mil garrafas de vidro descartadas e impressionam pela criatividade; conhecida como a Casa de Sal, o imóvel está localizado na Ilha de Itamaracá, em Pernambuco
-
Loja de material de construção começa a vender módulos desmontáveis que parecem pequenas casas, montados em poucos dias no quintal, enquanto a crise imobiliária empurra famílias para soluções fora do padrão na Austrália
-
A Índia aprovou o primeiro túnel rodoferroviário submerso do país, 15,8 quilômetros cavados sob o leito do rio Brahmaputra
-
Um aro de aço de 90 toneladas erguido em 57 dias coloca de pé em cidade de Santa Catarina a roda-gigante de R$ 50 milhões que vai alcançar 60 metros de altura em Itapema
A diferença entre os dois países não é técnica, não é financeira e não é geográfica. É de decisão.
1.350 quilômetros de trem-bala a 350 km/h entre Los Angeles e San Francisco
O plano completo prevê 1.350 quilômetros de ferrovia de alta velocidade ligando Los Angeles a San Francisco com trens a até 350 km/h. A viagem, que hoje leva 6 horas de carro, cairá para menos de 3 horas.
O trecho em construção agora é o segmento do Vale Central, com 119 milhas (191 km) entre Madera e Bakersfield. Desse total, 80 milhas (130 km) já estão concluídas e prontas para trilhos.
Ao longo da obra, já foram finalizadas 58 estruturas civis (viadutos, pontes, passagens subterrâneas), com outras 30 em andamento e apenas 4 ainda não iniciadas.
O investimento acumulado gerou US$ 25 bilhões em impacto econômico no estado.

16.700 empregos e uma região transformada
O Vale Central da Califórnia é uma das regiões mais pobres do estado. Historicamente agrícola, com desemprego acima da média e poucas oportunidades industriais.
O trem-bala mudou isso. A construção já criou 16.700 empregos diretos — a maioria preenchida por moradores da própria região.
São soldadores, operadores de guindastes, engenheiros civis, motoristas, eletricistas. Pessoas que antes dependiam de trabalho sazonal na agricultura agora têm emprego estável em uma obra que vai durar mais de uma década.
Em março de 2026, a autoridade ferroviária inaugurou a passagem subterrânea Cesar Chavez Boulevard em Fresno, que reconecta o centro da cidade ao bairro Southwest — divididos por trilhos há décadas.
O trem-bala não é só transporte. É reintegração urbana.
2026: o ano em que os trilhos começaram a aparecer
O Southern Railhead, uma instalação de 150 acres no sul do Vale Central, já está concluída. É o hub logístico que recebe, armazena e distribui os materiais de via — trilhos de aço, dormentes, fixações.
A licitação para o sistema de trilhos e sinalização (Track and Systems) já foi publicada. As primeiras instalações de via férrea sobre o viaduto começaram em 2026.
Quando concluído, o segmento Madera-Bakersfield será a primeira ferrovia de alta velocidade dos Estados Unidos a operar com trens acima de 300 km/h.
Os planos de extensão já estão em andamento: o segmento será expandido para 171 milhas (275 km) de Merced a Bakersfield, com conclusão das obras civis prevista para o final de 2026.

Não é perfeito: atrasos, custos e o trecho mais difícil pela frente
O projeto não é isento de problemas. O orçamento original era de US$ 33 bilhões. Hoje, estimativas ultrapassam US$ 100 bilhões para o trecho completo LA-SF.
O cronograma também derrapou. A previsão inicial era inaugurar em 2029. Agora, o primeiro trecho operacional (Merced-Bakersfield) é esperado para depois de 2030.
O segmento mais desafiador — a travessia das montanhas Tehachapi entre Bakersfield e Los Angeles — exigirá túneis de dezenas de quilômetros através de rocha e zona sísmica ativa.
Críticos apontam que o custo por quilômetro é um dos mais altos do mundo. Defensores argumentam que os 16.700 empregos, os US$ 25 bilhões em impacto econômico e os 130 km de viaduto já prontos provam que a decisão de começar valeu a pena.
E o Brasil? Nenhum metro de trilho, nenhuma estação, nenhum trem
O trem-bala São Paulo–Rio foi licitado pela primeira vez em 2010. O edital previa trens a 300 km/h ligando as duas maiores cidades do país em 80 minutos.
Nenhuma empresa brasileira ou estrangeira apresentou proposta viável. O projeto foi engavetado, relicitado, adiado e finalmente esquecido.
A distância São Paulo–Rio é de 430 quilômetros — menos de um terço do projeto californiano. O terreno é relativamente plano. Não há montanhas de 4 mil metros nem zonas sísmicas.
Mesmo assim, a Califórnia tem 130 km prontos. O Brasil tem zero.
Com os mesmos US$ 25 bilhões de impacto econômico que a Califórnia gerou, o Brasil teria criado milhares de empregos no interior de São Paulo, no Vale do Paraíba, na Baixada Fluminense. Regiões que precisam desesperadamente de infraestrutura.

A lição que a Califórnia ensina — e que o Brasil se recusa a aprender
A Califórnia não tinha experiência em ferrovias de alta velocidade. Nunca construiu uma. Os custos estouraram. Os prazos atrasaram. A oposição política é feroz.
Mesmo assim, começaram. E continuam. Cada viaduto concretado é irreversível. Cada quilômetro de trilho instalado torna o projeto mais difícil de cancelar.
O Brasil faz o oposto: debate infinitamente, licita sem garantia, cancela antes de começar.
O resultado está nos números. A Califórnia tem 130 km de infraestrutura pronta, 16.700 empregos e US$ 25 bilhões na economia. O Brasil tem estudos de viabilidade em gavetas.
Se um dia o trem-bala São Paulo–Rio sair do papel, os brasileiros terão que explicar por que a Califórnia — um estado — conseguiu o que o Brasil inteiro não fez em duas décadas.
