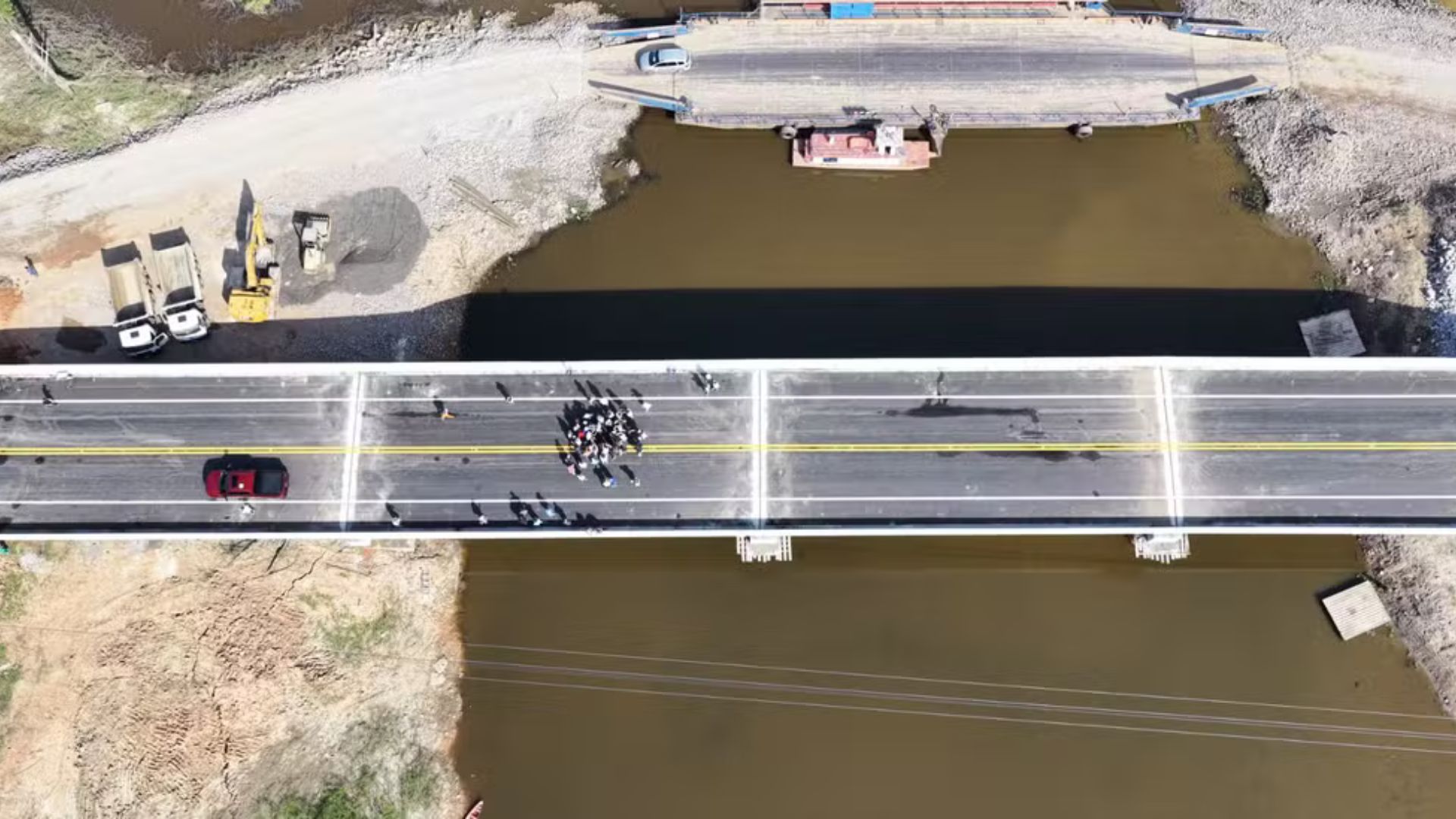

Reconstrução da travessia sobre o rio Autaz-Mirim expõe desafios geotécnicos na BR-319 e leva DNIT a redesenhar fundações após colapso registrado em 2022, com investimento estimado em R$ 30 milhões e previsão de conclusão no primeiro trimestre de 2026.
A nova ponte sobre o rio Autaz-Mirim, na BR-319, terá 210 metros de extensão e investimento estimado em R$ 30 milhões, segundo o DNIT, que decidiu redesenhar as fundações após avaliações técnicas indicarem restrições do terreno e o comprometimento das bases antigas.
BR-319 liga Manaus a Porto Velho e concentra fluxo estratégico
Localizada no Amazonas, a BR-319 conecta Manaus a Porto Velho e concentra, em certos períodos do ano, parte relevante do deslocamento de pessoas e do transporte de cargas, o que torna cada ponte um ponto crítico para circulação e abastecimento regional.
Quando uma estrutura cede nesse corredor, o impacto costuma ir além do bloqueio imediato, porque a interrupção afeta rotas de suprimentos, acesso a serviços e a mobilidade de comunidades que dependem de janelas específicas de trafegabilidade ao longo do calendário amazônico.
-
Cansadas de ganhar menos e serem tratadas como ajudantes nos canteiros, mulheres pedreiras da Bolívia criaram uma associação para enfrentar preconceito, assédio, falta de reconhecimento e diferença salarial de 38% na construção civil
-
Na Holanda, moradores compram terrenos em cidade perto de Amsterdã, descobrem que além de planejar suas casas, precisam também construir ruas, drenagem, cuidar dos resíduos e ainda plantar comida em metade do próprio lote
-
Multinacional de Santa Catarina, WEG anuncia nova fábrica na China com inauguração prevista para início de 2027, focada em grandes máquinas elétricas rotativas e expansão da produção de motores de baixa e média tensão em Rugao
-
Enquanto o mundo busca navios de baixo carbono para renovar a frota global, um estaleiro chinês assinou 13 contratos em uma semana, acumulou 39 encomendas e movimentou cerca de US$ 1 bilhão em um único lote histórico de porta-contêineres
Desabamento em 2022 elevou pressão por revisão técnica
A ponte do Autaz-Mirim desabou em 8 de outubro de 2022, horas depois de ser interditada por risco, em um episódio sem registro de vítimas, conforme noticiado à época com informações de autoridades e do próprio DNIT.

Naquele período, a BR-319 já vivia um alerta por problemas em estruturas próximas, e a sequência de ocorrências aumentou a pressão por reavaliações técnicas, principalmente após outro desabamento na rodovia, dias antes, que resultou em mortes.
Diante desse histórico, a reconstrução passou a ser tratada internamente como “obra-prova”, não pela extensão em metros, mas porque a etapa decisiva seria justamente aquela que quase não aparece nas imagens: a relação entre fundação e subsolo.
Solo fraco levou DNIT a refazer fundações
Com o avanço dos estudos e das primeiras intervenções, o DNIT afirmou que precisou abandonar a estratégia de reaproveitar elementos da fundação anterior, optando por um novo desenho de bases e estacas, compatível com as condições do terreno ribeirinho.
Em reportagens publicadas no fim de 2025, veículos locais relataram, com base em informações atribuídas ao órgão, que análises apontaram que o solo não suportaria o projeto inicial, o que levou a reforço, ampliação e revisão do planejamento.
A exigência de refazer fundações, nessas condições, costuma alterar o ritmo do canteiro porque desloca esforço para escavações mais profundas e para a execução de novas bases, etapa que precisa estar concluída antes do avanço consistente do tabuleiro.
Engenharia de fundações é decisiva na Amazônia
Em ambientes ribeirinhos, o subsolo pode variar em distâncias curtas, com camadas mais recentes e saturadas alternando com materiais mais resistentes em profundidade, o que exige investigações geotécnicas e, às vezes, ajustes durante a execução para evitar recalques.
Nessa lógica, a ponte não pode depender de um “piso” instável, já que deslocamentos podem comprometer alinhamento, aparelhos de apoio e juntas, além de reduzir a durabilidade sob tráfego pesado, vibração, variações térmicas e ciclos de cheia.

Por isso, quando o “solo fraco” aparece como fator determinante, o foco técnico se volta ao dimensionamento das estacas e à transferência de carga para camadas mais competentes, mesmo que isso implique reconfigurar o projeto e revisar prazos.
Estiagem influencia cronograma das obras
Ainda em 2025, o DNIT destacou que a fase inicial da obra dependia do período de estiagem para executar escavações e concretagens, apontando que atuava com equipamentos voltados à escavação e ao lançamento de concreto na estrutura.
Na prática, isso significa concentrar tarefas sensíveis em janelas mais favoráveis, porque o comportamento do rio e o acesso ao leito influenciam diretamente a produtividade, especialmente quando frentes de serviço precisam operar com segurança em área alagável.
Mesmo com o planejamento, o andamento de uma ponte nesse contexto exige controles adicionais, já que a dinâmica de vazante e cheia pode interferir em logística de equipamentos, estabilidade de frentes de trabalho e abastecimento de insumos no canteiro.
Entrega prevista para o primeiro trimestre de 2026
Em balanço institucional divulgado no início de 2026, o DNIT informou que a ponte do Autaz-Mirim seguia em “ritmo acelerado” e manteve a previsão de conclusão no primeiro trimestre de 2026, dentro do conjunto de ações após o colapso de 2022.
Antes disso, em dezembro de 2025, reportagens locais já registravam que a entrega havia sido deslocada para 2026 justamente para acomodar mudanças técnicas, incluindo reforços e ajustes estruturais vinculados às limitações identificadas no subsolo.
Fase final inclui estacas, vigas e preparação da laje
Na primeira metade de fevereiro de 2026, novas atualizações repercutidas por veículos e perfis locais, com atribuição a dados oficiais do DNIT, indicaram avanço para a fase final, com concretagem das últimas estacas e início do lançamento de vigas.
As mesmas informações também apontaram que a laje entrava em etapa de preparo e concretagem, sequência que costuma ocorrer quando a “parte invisível” da obra, ligada às fundações, já atingiu condições de receber os elementos superiores.
Embora a ponte não figure entre as mais extensas do país, o caso ganhou peso porque condensou decisões de engenharia que raramente ficam explícitas ao público, como refazer bases, aprofundar estacas e ajustar o desenho ao comportamento do terreno.
No fim, a reconstrução do Autaz-Mirim expõe um ponto recorrente em obras de infraestrutura na Amazônia: o sucesso de uma travessia depende menos do que aparece acima da linha d’água e mais da qualidade do que sustenta tudo por baixo.
Se o subsolo consegue mudar um projeto inteiro no meio do caminho, quantas outras pontes brasileiras ainda podem revelar desafios parecidos apenas quando as obras finalmente começam a “conversar” com o terreno?


-
-
