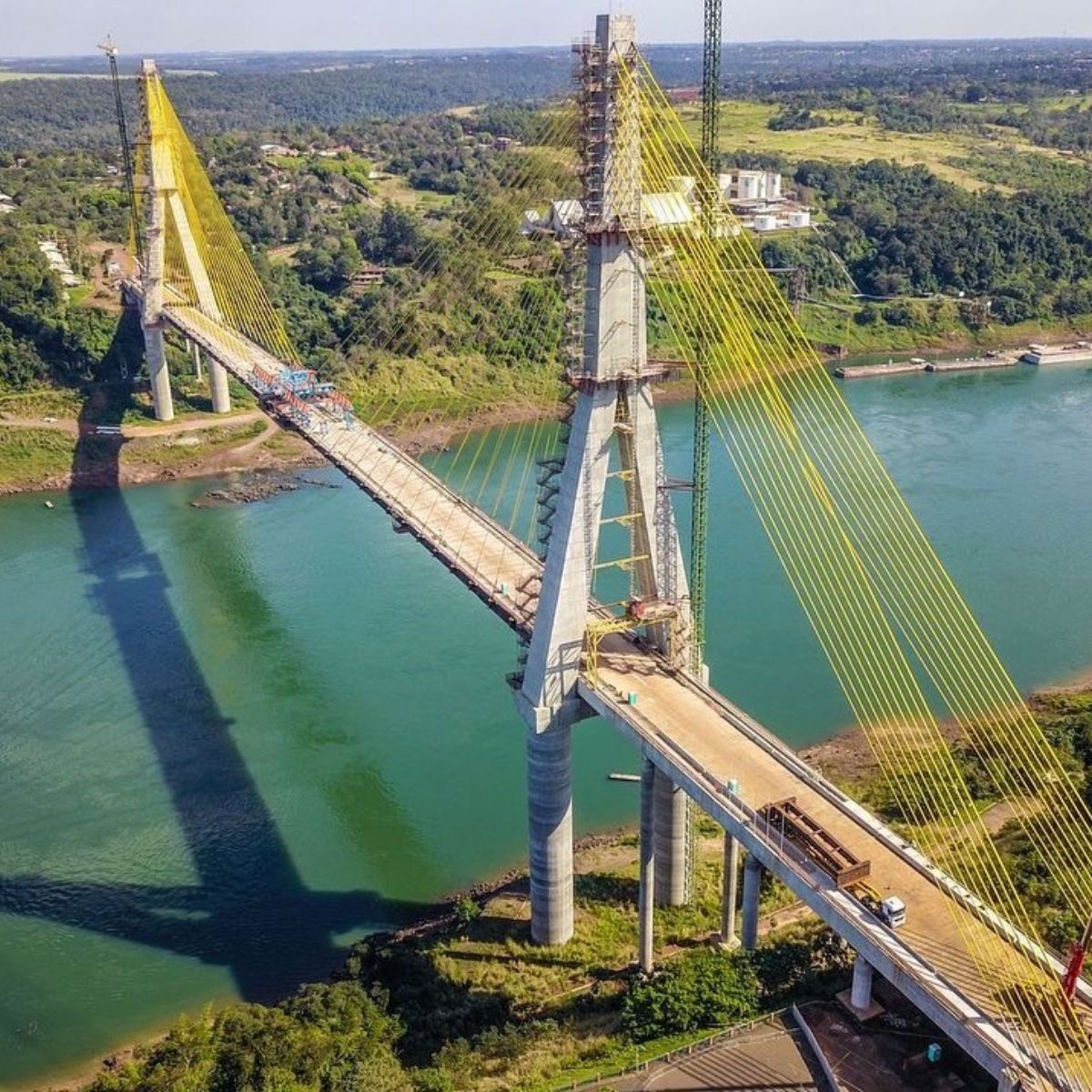

A Ponte da Integração entre Foz do Iguaçu e Presidente Franco, estrutura estaiada de 760 metros inaugurada em dezembro de 2025, custou R$ 1,9 bilhão e deveria aliviar a saturação da Ponte da Amizade, mas opera com tráfego restrito porque os acessos do lado paraguaio seguem em construção.
A ponte que deveria transformar a logística na tríplice fronteira entre Brasil, Paraguai e Argentina está pronta, mas não funciona na capacidade para a qual foi projetada. Inaugurada em dezembro de 2025 como segunda ligação rodoviária entre os dois países na região de Foz do Iguaçu, a estrutura de R$ 1,9 bilhão permanece subutilizada porque o sistema viário que deveria conectá-la ao restante do território paraguaio ainda não foi concluído. O tráfego liberado até o momento se restringe a veículos de carga vazios em faixas horárias determinadas, condição que impede a ponte de cumprir seu papel de redistribuir o fluxo que sufoca a vizinha Ponte da Amizade há décadas.
A situação expõe um problema recorrente em grandes obras de infraestrutura na América do Sul: a ponte não resolve nada sozinha. Do lado brasileiro, a conexão foi praticamente resolvida com a Perimetral Leste, rodovia de 14,7 km que liga a ponte diretamente à BR-277 desviando o tráfego pesado do centro urbano de Foz do Iguaçu. No lado paraguaio, porém, a operação plena depende da conclusão do Corredor Metropolitano Del Oeste, com mais de 30 km de extensão, e da construção de uma nova travessia sobre o rio Monday, prevista para 2027. Enquanto esses componentes não ficarem prontos, a ponte de R$ 1,9 bilhão permanece como solução parcial de um sistema incompleto.
Por que a ponte foi construída se já existia ligação entre Brasil e Paraguai

A Ponte da Amizade, inaugurada em 1965, concentrou praticamente todo o fluxo entre os dois países na região da tríplice fronteira por seis décadas. Atualmente, cerca de 100 mil pessoas e 45 mil veículos cruzam a estrutura todos os dias, volume que transformou a conexão original em gargalo e pressionou não apenas a travessia, mas todo o sistema urbano de Foz do Iguaçu e Ciudad del Este. Filas constantes, atrasos no transporte de cargas e perda de eficiência logística passaram a afetar diretamente a competitividade econômica da região.
-
A China decidiu rasgar uma escadaria gigante de água na maior barragem do planeta, uma obra de 11,4 bilhões de dólares e mais de nove anos para destravar o gargalo das Três Gargantas e quase dobrar a carga que sobe e desce o Rio Yangtzé
-
Usinas nucleares aposentadas viram desmontagens bilionárias que parecem cirurgia de guerra: cada reator pode custar até US$ 2 bilhões, levar 20 anos para desaparecer e deixar toneladas de aço, concreto e resíduos radioativos sob controle técnico rígido
-
A quase 4 metros do chão, japonês constrói casas nas árvores no meio da floresta, criando um resort sustentável com conforto de hotel de luxo e entra para o Guinness; conheça o projeto Treeful
-
Mini casa de 700 pés quadrados nasce de uma antiga garagem e vira refúgio de luxo em Connecticut; imóvel acomoda até 4 pessoas, tem sauna, lareira, acesso ao rio e móveis secretos escondidos nas paredes
A ponte de R$ 1,9 bilhão foi concebida para funcionar como alternativa estratégica, não como substituta. O objetivo é redistribuir parte desse fluxo entre duas travessias em vez de concentrar tudo num único ponto já saturado, reduzindo tempos de espera, custos operacionais e o desgaste urbano causado pelo trânsito pesado no centro das cidades. O problema é que uma ponte só cumpre essa função quando está conectada dos dois lados, e no caso da Integração o lado paraguaio permanece como elo incompleto da corrente.
As dimensões da ponte e o que a engenharia entregou
Em termos estruturais, a ponte está integralmente concluída e operacional. A obra segue o modelo estaiado, no qual cabos de aço fixados em torres altas sustentam o tabuleiro sem necessidade de pilares intermediários no leito do rio, solução que permite vencer grandes distâncias e garantir a continuidade da navegação no rio Paraná. As duas torres principais atingem cerca de 190 metros de altura e funcionam como núcleo do sistema, distribuindo as cargas do tabuleiro por meio dos cabos que se estendem em leque.
O vão livre de 470 metros é um dos maiores da América Latina e representa quase meio quilômetro de ponte suspensa sem qualquer apoio no trecho central. A execução sobre o rio Paraná exigiu montagem segmentada com equipamentos flutuantes e sistemas de içamento de alta precisão, já que cada seção do tabuleiro precisava ser encaixada com tolerâncias mínimas para não comprometer o alinhamento geral. As fundações utilizam estacas profundas projetadas para transferir o peso da ponte para camadas mais resistentes do subsolo, considerando as condições geológicas do leito do rio. O investimento total de R$ 1,9 bilhão cobriu tanto a estrutura principal sobre o rio Paraná na região de Foz do Iguaçu quanto os acessos do lado brasileiro.
O que falta para a ponte funcionar de verdade
A lista de pendências é conhecida e tem prazo. Do lado paraguaio, a conclusão do Corredor Metropolitano Del Oeste, rodovia de mais de 30 km que conectará a ponte ao sistema viário do país, é a etapa mais crítica, seguida pela construção da travessia sobre o rio Monday, obra complementar prevista para 2027. Sem essas duas peças, os caminhões que cruzam a ponte chegam do outro lado e encontram infraestrutura insuficiente para absorvê-los, cenário que anula na prática o ganho logístico que a travessia deveria proporcionar.
Os pontos de controle migratório e aduaneiro também precisam ser consolidados antes que a ponte opere em regime pleno. A liberação gradual do tráfego, restrita a veículos sem carga e em horários específicos, é justamente a estratégia adotada para ajustar os sistemas de fiscalização e segurança antes de abrir a travessia para o volume real que ela foi dimensionada para suportar. Finalizar os acessos paraguaios, ampliar a liberação para transporte de cargas e integrar os sistemas aduaneiros dos dois países são etapas que definirão se a ponte cumprirá sua função em 2026 ou se permanecerá como obra pronta à espera de um sistema que a acompanhe.
O que a ponte de R$ 1,9 bilhão pode representar quando estiver funcionando
Se plenamente integrada ao sistema viário dos dois lados, a ponte tem potencial para reorganizar a logística de toda a região. A redistribuição do tráfego entre duas travessias reduziria filas, encurtaria tempos de espera e diminuiria custos operacionais para transportadores que hoje perdem horas na Ponte da Amizade, impacto que se estende desde o frete de mercadorias até o preço final de produtos consumidos em Foz do Iguaçu e nas cidades fronteiriças. Além do efeito direto, a estrutura se insere num contexto mais amplo de corredores logísticos sul-americanos, podendo funcionar como porta de saída para rotas que seguem pelo Paraguai em direção ao eixo bioceânico.
Por enquanto, porém, a ponte permanece como símbolo de uma contradição recorrente em grandes obras de infraestrutura. A engenharia resolveu a travessia, os cabos sustentam o concreto, as torres dominam a paisagem sobre o rio Paraná, mas o sistema que deveria dar sentido a tudo isso ainda não acompanhou o ritmo da construção principal. Até que os acessos fiquem prontos e o tráfego seja liberado sem restrições, o Brasil terá uma ponte de R$ 1,9 bilhão que funciona como cartão-postal e não como corredor logístico.
