A atualização da BR-285 no entorno da Serra da Rocinha, em São José dos Ausentes, indica avanço no novo traçado, consolidação de trechos em sub base, expectativa de conexão pela ponte sobre o rio das Antas e um calendário que depende do clima, da terraplanagem e da liberação de recursos.

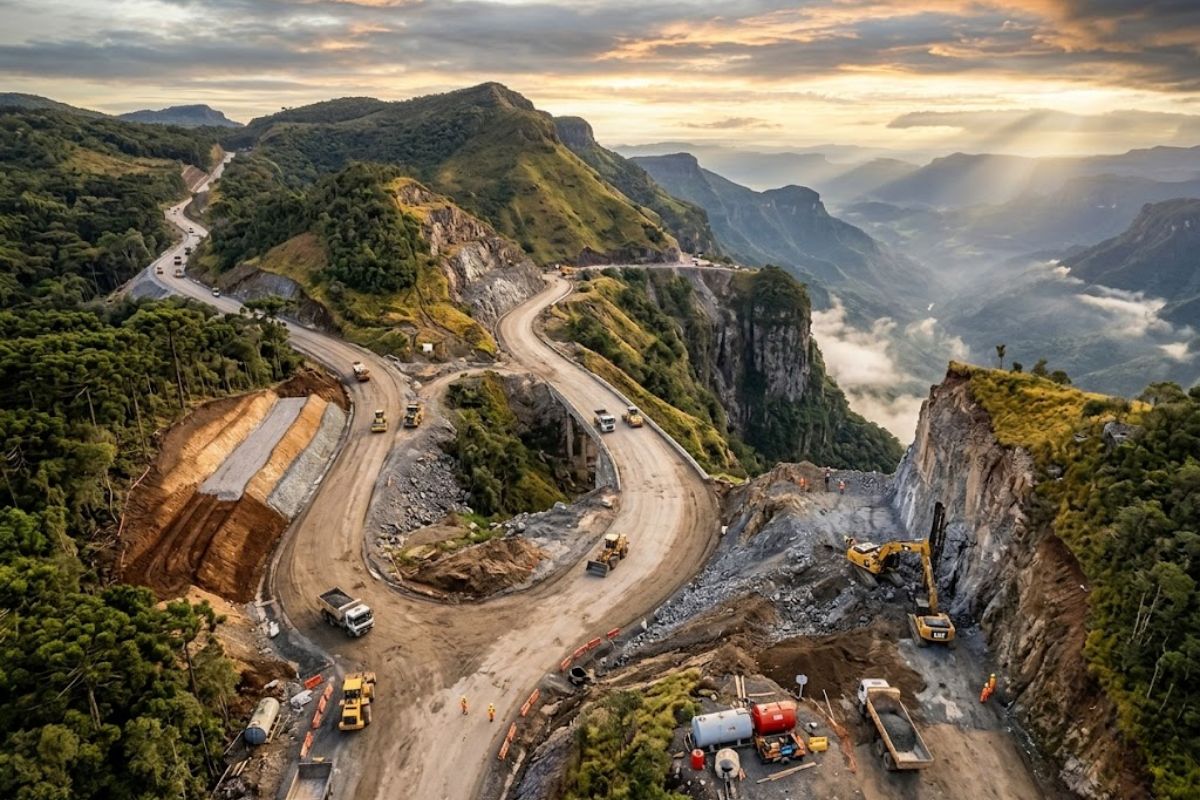

A BR-285 entra em uma fase visivelmente mais adiantada no segmento próximo à Serra da Rocinha, em São José dos Ausentes, onde o novo traçado já exibe terraplanagem robusta, equipamentos pesados em operação e partes do pavimento sendo preparadas para as próximas camadas. O avanço é concreto, embora a ligação integral ainda dependa da conclusão de pontos específicos.
Ao longo do trecho, o cenário mostra uma obra que saiu da etapa mais bruta de corte e movimentação de material para um estágio em que a sub base, o travamento com macadame e a estrutura da ponte passam a definir o ritmo real da entrega. Isso muda a percepção sobre a BR-285, porque o que antes parecia um traçado distante agora já tem segmentos próximos de receber a fase final antes do asfalto.
BR-285 ganha forma no novo traçado após a Serra da Rocinha

No lado de quem segue em direção ao Rio Grande do Sul, logo depois da Serra da Rocinha, o novo traçado da BR-285 já revela uma faixa de domínio mais ampla.
-
Chamado de “material do futuro”, o “bambu engenheirado” que a China criou desmonta a planta até a fibra e a reconstrói tão resistente que chega a “superar o aço”, e promete virar um substituto da madeira mais barato e sustentável na construção
-
Chamado de “novo Nilo”, o megaprojeto que o Egito acaba de inaugurar cava um “rio artificial” de 170 km no deserto para transformar 9 mil km² de areia em lavoura, mas o “milagre” depende de uma água que, segundo especialistas, pode estar acabando
-
Sem conseguir uma hipoteca por ser autônoma, uma mãe solo “driblou” o aluguel e o financiamento, projetou a própria casa flutuante e montou por dentro um barco de 20 metros: hoje mora “fora da rede” num canal da Inglaterra com os dois filhos e painéis solares
-
Homem transforma contêiner marítimo enferrujado em casa de luxo com espuma isolante nas paredes, amplos vidros e acabamento em drywall, e o resultado engana quem vê de fora

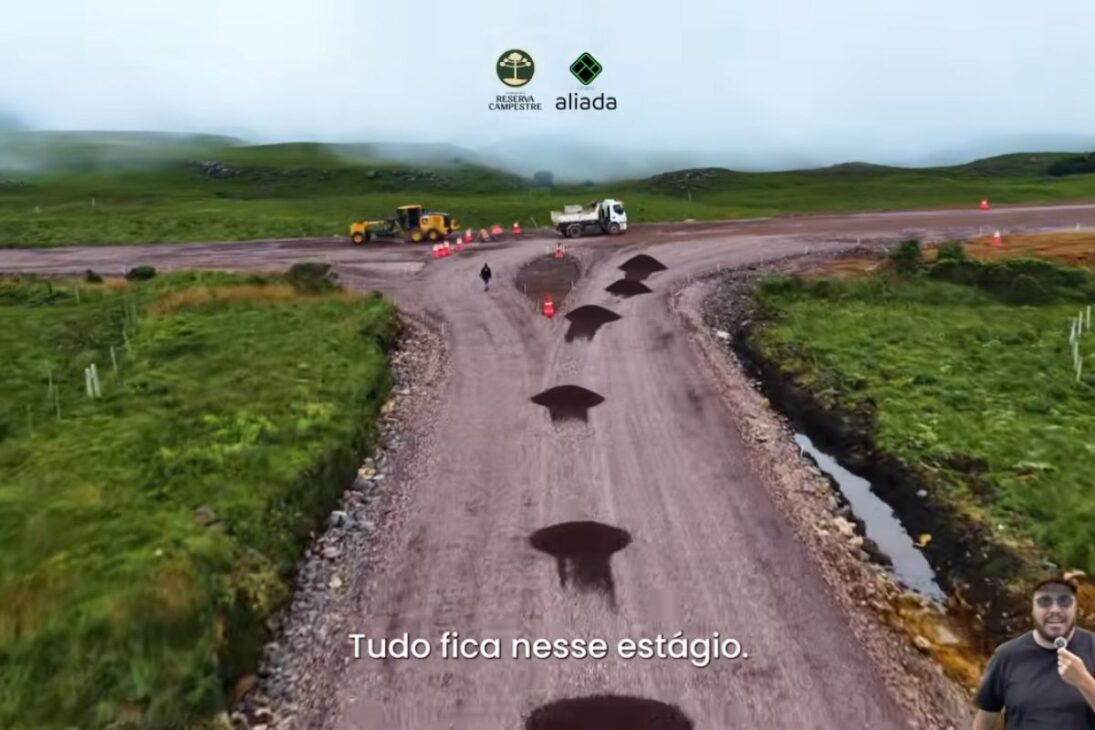

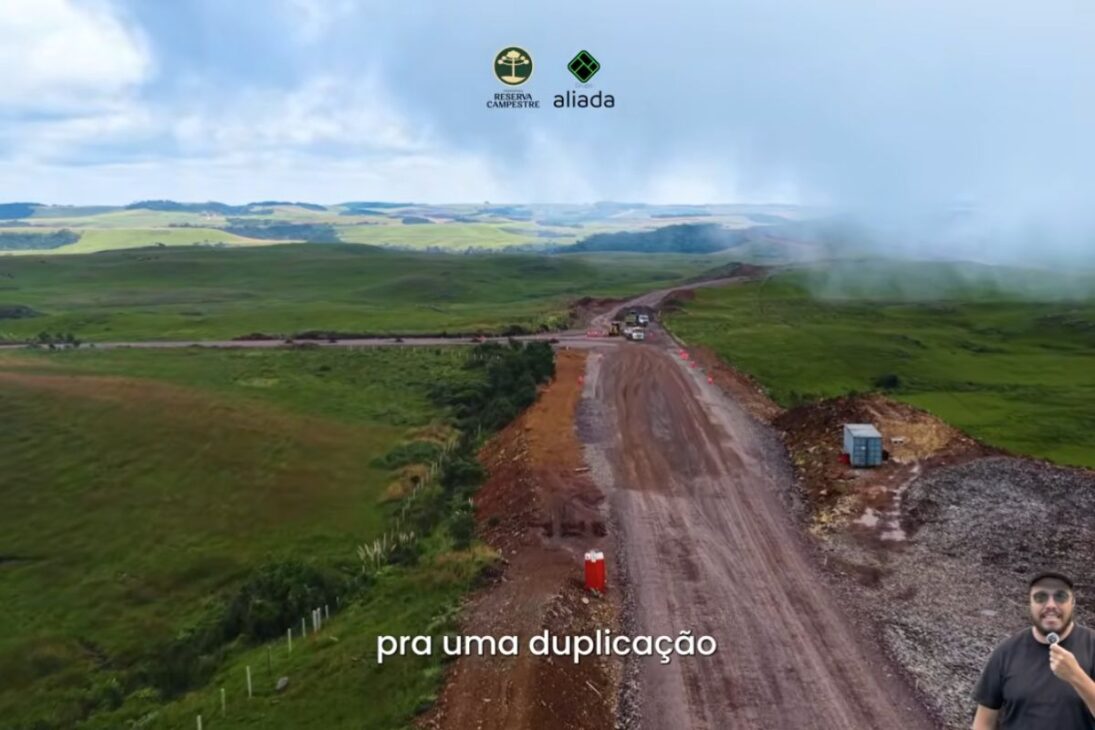

A leitura desse espaço sugere previsão para duplicação, enquanto a alça de acesso que fará a ligação com a 020 também começa a aparecer com mais clareza. Em São José dos Ausentes, o desenho da rodovia já deixou de ser apenas projeção e passou a ter contornos físicos facilmente identificáveis.
A movimentação de campo reforça essa mudança de estágio. Há britadores operando, trechos rompidos por detonação e rompedores, além de áreas em que o material já foi processado para sustentar a sequência da plataforma.
A presença da Cachoeira das Sete Mulheres muito próxima do novo traçado também ajuda a dimensionar onde a intervenção está acontecendo e mostra como a BR-285 avança em uma área de forte referência paisagística na entrada de São José dos Ausentes para quem vem de Santa Catarina.
Sub base mostra avanço técnico e reduz o trecho ainda pendente

A parte já conformada do pavimento indica um subleito com camada de cerca de 17 centímetros, seguido por travamento e, depois, por uma sub base estimada em torno de 15 centímetros antes da camada de asfalto.
Esse detalhe importa porque revela uma obra mais madura, já não restrita à abertura de caminho, mas voltada à preparação estrutural do leito que receberá o revestimento final da BR-285.
Segundo a atualização, ainda faltariam aproximadamente 2 quilômetros para concluir a etapa de travamento com macadame no ponto mais atrasado da terraplanagem.
Mesmo assim, a frente de serviço já mostra um quadro expressivo, com 13 escavadeiras, caminhões, caçambas e rolo compactador em operação.
Em vários segmentos, o novo traçado já está estabilizado, enquanto a sub base se torna o principal indicador de que a transição para o asfalto entrou no horizonte prático da obra.
Ponte sobre o rio das Antas ainda separa o trecho mais pronto do ponto mais sensível
Hoje, a impossibilidade de cruzar integralmente o trecho está ligada à ponte sobre o rio das Antas, que permanece como o ponto mais sensível do cronograma.
A etapa dos pilares foi desmobilizada, e a expectativa informada é de liberação de recursos ainda em março para mobilização das gruas que deverão executar a parte superior, especialmente vigas e continuidade da superestrutura.
Sem essa fase, a BR-285 não fecha o elo central desse segmento.
Ao redor da ponte, porém, o nível de avanço chama atenção. As cabeceiras já foram aterradas, caminhões transitam no entorno, há passafauna implantado e um morro de material vem sendo rebaixado para redistribuição em áreas de bota-fora.
Nesse conjunto, existe um segmento estimado em cerca de 4 quilômetros já travado e praticamente pronto para receber a sequência de camadas.
Em São José dos Ausentes, isso cria um contraste claro entre o que já está quase consolidado e o que ainda depende da estrutura da ponte para liberar continuidade plena.
Cronograma da BR-285 depende menos de abertura de pista e mais de clima e recursos
O prazo de conclusão informado para a obra segue no fim de 2026, mas o calendário intermediário ajuda a entender onde estão os verdadeiros condicionantes.
A meta é concluir a terraplanagem até junho e deixar a rodovia naquele estágio de travamento anterior às camadas finais.
Não se trata mais de abrir caminho, e sim de transformar um trecho já desenhado em pista efetivamente pavimentada.
O inverno rigoroso da região é tratado como fator decisivo para a BR-285. Como as temperaturas mais baixas de junho não favorecem o início da aplicação do asfalto, a expectativa é que esse serviço ganhe força no fim de agosto.
A partir daí, a estimativa apresentada é de três a quatro meses para conclusão dessa fase. Em outras palavras, o novo traçado e a sub base já colocam a obra em um patamar avançado, mas o desfecho depende de dois filtros objetivos: clima e liberação financeira.
A atualização da BR-285 em São José dos Ausentes mostra uma obra muito avançada, com novo traçado reconhecível, trechos em sub base, conexão futura pela ponte e um cronograma que já não gira apenas em torno da terraplanagem.
O ponto central agora é saber se a transição entre estrutura pronta e pavimentação final acontecerá no ritmo esperado.
Na sua leitura, esse trecho tem condições reais de ganhar velocidade até o fim de 2026 ou a ponte e o inverno ainda podem mudar esse cenário?
