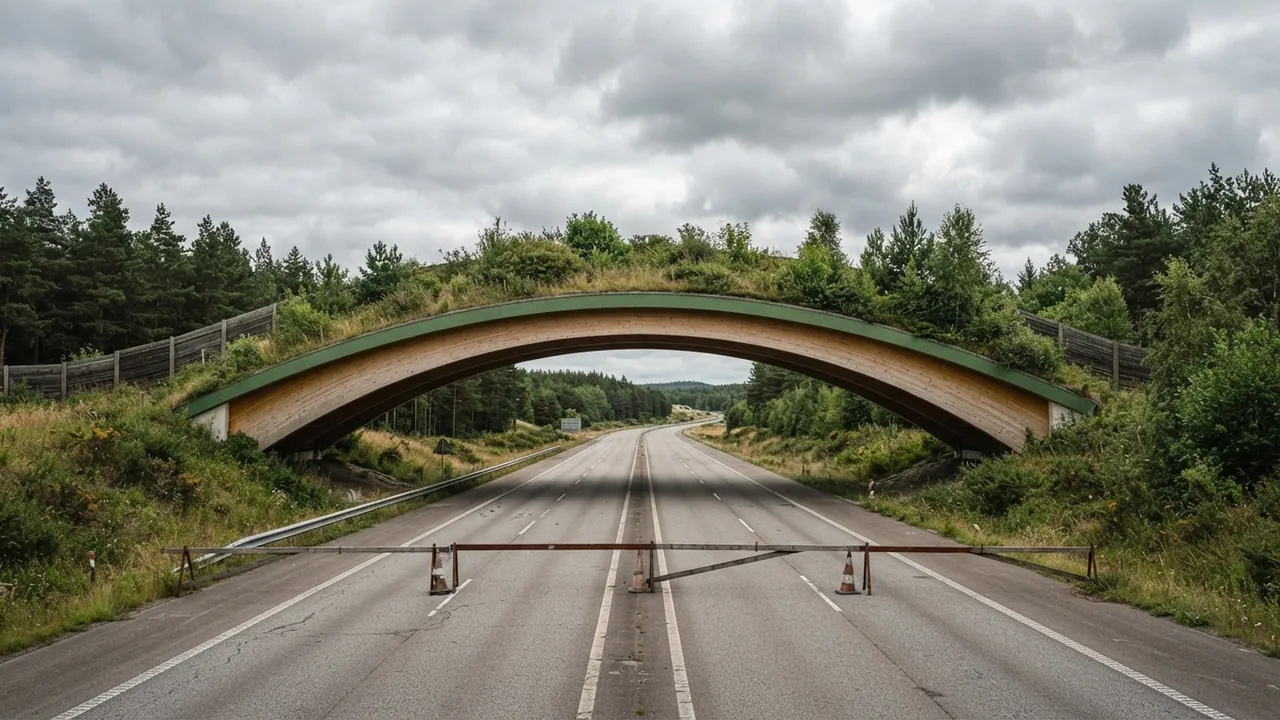

Ponte larga coberta de campo e arbustos cruzando uma rodovia de quatro faixas completamente vazia, com barreira de bloqueio na pista
Ponte verde coberta de vegetação sobre a rodovia fechada ao tráfego. Imagem ilustrativa gerada por IA.
Seja o primeiro a reagir!
Reagir ao artigo
Prefira o CPG no Google

Sessenta anos no projeto, seis anos na prática.

Uma ponte de madeira coberta de mato, construída para que veados e javalis atravessassem uma rodovia federal alemã sem morrer atropelados, virou o problema em vez da solução. A estrada que passa por baixo dela está fechada.

Fissuras apareceram na estrutura de madeira que sustenta tudo, encontradas numa inspeção estrutural, segundo o Ministério de Infraestrutura de Brandemburgo. A obra foi entregue em 2019 e calculada para durar cerca de 60 anos.

O que apareceu na inspeção

O exame encontrou fissuras na estrutura portante de madeira. Diante delas, o responsável técnico não liberou a passagem de veículos por baixo da ponte, conforme o comunicado do ministério.

A causa continua em apuração. Até agora não foi divulgado quantas peças estão afetadas, onde exatamente estão as fissuras nem qual o tamanho delas, segundo a reportagem especializada que acompanha o caso.

Desde quando a estrada está fechada

A interdição total da rodovia federal B 101 no trecho sob a ponte começou em 31 de julho de 2026, conforme o ministério. Uma estrada municipal e outra ponte da região também foram fechadas.

O desvio joga o tráfego para outras quatro rodovias federais da região, segundo a orientação oficial divulgada. Para quem mora ali, virou rotina rodar bem mais para fazer o mesmo trajeto.

O que é uma ponte verde

Ponte verde é uma passagem construída por cima de uma estrada, coberta de terra e vegetação, para que os animais cruzem sem entrar na pista. Quem olha de longe vê uma faixa de mato continuando de um lado ao outro.

A ideia é costurar de novo um habitat que a estrada cortou ao meio e permitir a troca genética entre populações separadas. É o mesmo raciocínio das pontes suspensas para animais na Amazônia, só que em escala de obra pesada.

No caso de Thyrow, a estrutura fica entre as cidades de Luckenwalde e Trebbin, no estado de Brandemburgo, e é apontada como a maior ponte verde de madeira da Europa, segundo o material técnico publicado sobre a obra.

Como essa foi construída

A estrutura tem cerca de 50 metros de largura e sustenta 2.350 metros quadrados de campo e arbustos plantados em cima, segundo o levantamento técnico publicado sobre a obra.

Embaixo desse jardim estão 80 arcos de madeira lamelada colada, feitos de lariço, com vãos que chegam a 30 metros, conforme os mesmos dados. São dois arcos paralelos que cruzam a rodovia antiga, de pista simples, e a nova, de quatro faixas.

Quanto custou e por que em madeira

A obra saiu por cerca de 8,2 milhões de euros, valor bem inferior ao que custaria a mesma travessia em concreto, conforme os dados divulgados sobre o projeto.

Madeira estrutural virou aposta forte na construção nos últimos anos, e não é aposta pequena: conforme já noticiado, no Canadá subiu um prédio universitário de 18 andares com estrutura de madeira. Uma ponte parecia terreno seguro para o material.

Sessenta anos no papel, seis na prática

Pontes de madeira costumam ser calculadas para uma vida útil da ordem de 60 anos, e essa não foi exceção, segundo a análise técnica publicada. Ela ficou seis anos em serviço antes de fechar.

A distância entre esses dois números é o que torna o caso interessante para engenheiros fora da Alemanha. Não é obra velha chegando ao fim, é obra nova falhando cedo.

As três saídas que foram estudadas

Em agosto o ministério colocou três opções na mesa ao mesmo tempo. A primeira era reforçar a estrutura, ainda sob avaliação de viabilidade técnica.

A segunda era aliviar o peso, retirando parte da terra de cima da ponte, com prazo estimado de 20 a 25 dias úteis e custo de cerca de 200 mil euros. A terceira era construir uma via provisória de contorno, com cerca de 40 dias úteis de obra e 1,3 milhão de euros, conforme o comunicado.

A escolha: fechar as fissuras por injeção

No começo de setembro veio a decisão: as fissuras vão ser preenchidas e fechadas por um processo especial de injeção sob pressão, com reforço adicional se for necessário, segundo o ministério.

A opção foi apresentada como a mais rápida, a mais barata e a tecnicamente adequada entre as avaliadas. Foi ela que destravou o calendário de reabertura.

Quando a estrada volta

A previsão é encurtar bastante o desvio já no início de outubro de 2026, depois da primeira etapa do reparo, conforme o cronograma divulgado.

A liberação total do tráfego está prevista para meados de novembro, se a obra andar como planejado. O ministro de Infraestrutura do estado, Robert Crumbach, classificou a solução como boa notícia para as pessoas e as empresas da região.

O que ainda não foi explicado

A causa das fissuras segue sem resposta pública. Umidade, detalhe de projeto, comportamento da colagem, carga da terra em cima: nada foi confirmado, e a investigação continua, segundo o ministério.

Também não foram divulgados os resultados dos ensaios nem o histórico de como o dano evoluiu. É informação que interessa a qualquer país que esteja construindo em madeira agora.

Por que a madeira racha

Madeira lamelada colada é feita de lâminas coladas umas sobre as outras e trabalha com a umidade: incha quando molha, encolhe quando seca. Quando esse movimento é impedido pela geometria da peça, aparece tensão, e a tensão vira fissura.

Numa ponte coberta de terra, a água fica retida em cima o tempo todo, e a impermeabilização passa a ser tão crítica quanto o cálculo estrutural. Qualquer falha ali chega direto na madeira.

O desvio que a região está pagando

Enquanto a ponte não é liberada, o tráfego segue distribuído pelas rodovias federais indicadas pelo órgão estadual. O ministro afirmou em agosto ter ordenado que todos os caminhos possíveis fossem perseguidos em paralelo e com força total.

Quem cruzava aquele ponto direto passou a contornar por vias mais longas, num trecho que corta o eixo entre a periferia de Berlim e o interior do estado. O comércio de beira de estrada sente primeiro.

Não é só transtorno de motorista. A via liga cidades e áreas industriais da região, e cada semana fechada tem custo logístico.

Os animais continuam passando

Um detalhe pouco lembrado: a ponte está interditada para quem passa por baixo, não para quem passa por cima. Os animais seguem cruzando a estrutura normalmente.

É a inversão do que costuma acontecer nesse tipo de obra. O normal é o animal ficar do lado errado da pista, situação que a fauna brasileira conhece bem: em Alagoas, um biólogo parou a viagem para tirar dois bichos-preguiça de uma rodovia.

O que essa história diz sobre construir em madeira

Não é atestado de óbito da madeira estrutural. É lembrete de que material novo em obra pública exige um monitoramento diferente do que se faz com concreto, porque a curva de falha é outra.

E há um ponto em que o caso alemão deu certo: a inspeção encontrou o problema antes de qualquer acidente. A ponte não caiu, ela foi fechada.

O calendário em quatro datas

Pelo que foi divulgado, a ponte foi concluída em 2019, a rodovia sob ela foi fechada em 31 de julho de 2026, o reparo por injeção foi decidido no começo de setembro e a liberação total está prevista para meados de novembro.

Até lá, a maior ponte verde de madeira da Europa continua no lugar, cheia de mato e de bicho em cima, com a estrada vazia embaixo.
