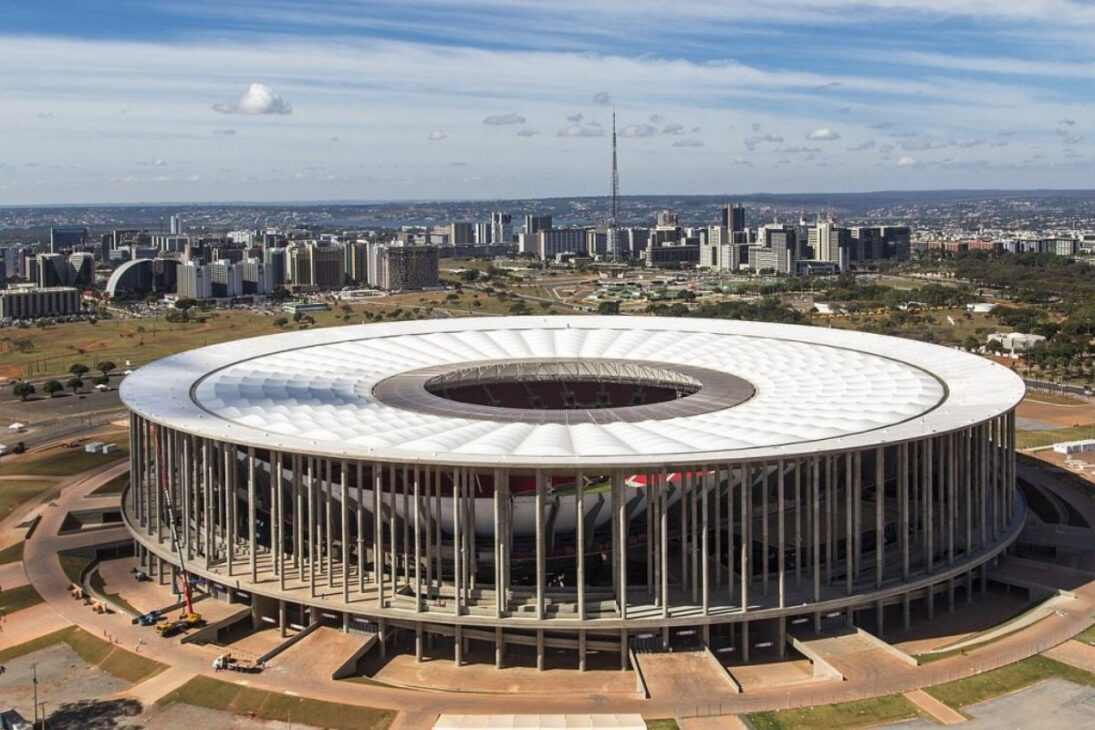

Reconstruído para a Copa de 2014, o Estádio Mané Garrincha consumiu quase R$ 2 bilhões, acumulou subutilização no futebol, passou à gestão privada e hoje vive entre o sucesso como palco de megaeventos e denúncias de descumprimento contratual.
O Estádio Mané Garrincha, em Brasília, foi erguido como vitrine da Copa de 2014 e terminou como caso de estudo em gestão pública, custo e viabilidade. O orçamento saiu de R$ 696 milhões para um patamar próximo de R$ 2 bilhões, com irregularidades apontadas por auditorias, suspeitas de corrupção e decisões técnicas que ignoraram a realidade do futebol local. Resultado: um ativo superdimensionado que, por anos, drenou recursos públicos e se consolidou como símbolo nacional do desperdício.
A fase pós-Copa confirmou a tese de elefante branco no propósito original: poucos jogos, receitas magras e manutenção cara. A resposta do governo foi conceder o complexo à iniciativa privada por 35 anos, redesenhando o modelo de negócio. A arena, rebatizada e reposicionada, explodiu como polo de entretenimento e grandes shows, enquanto obrigações de investimento e repasses viraram alvo de controvérsia e fiscalização.
A escalada de custos e as falhas de controle
O projeto do Estádio Mané Garrincha saltou de R$ 696 milhões para cifras que superaram R$ 1,9 bilhão e se aproximaram de R$ 1,978 bilhão quando considerados contratos e obras de entorno. Não foi um desvio marginal: tratou-se de uma escalada orçamentária sistêmica, com aditivos sucessivos e itens corrigidos muito acima do previsto.
-
Lula manda Exército devolver área de R$ 40 bilhões em Brasília para financiar VLT e outros cinco projetos de trens pelo país
-
Professor da USP propõe estatal para bebidas alcoólicas: modelo tipo Petrobras arrecadaria bilhões e controlaria qualidade desse mercado no Brasil
-
Bolsa Família 2025: pagamentos de outubro começam dia 20 com NIS final 1; benefício médio é de R$ 600 e segue até 31
-
Quer viver ou empreender na Itália? Vila na Toscana paga até R$ 127 mil para novos moradores e negócios
Essa trajetória colocou Brasília no mapa dos estádios mais caros do mundo, sem financiamento do BNDES e com todo o peso no contribuinte local.
O custo de oportunidade também entra na conta: cada real alocado nessa obra deixou de financiar saúde, educação e mobilidade, o que aprofunda o debate sobre prioridades orçamentárias.
Irregularidades e prejuízo ao erário
Auditorias apontaram padrão de superfaturamento e má gestão. Houve serviços pagos e não executados, quantitativos superdimensionados e contratos com sobrepreço, incluindo casos emblemáticos no gramado e em materiais elétricos.
Funcionários “fantasmas” e controle de qualidade deficiente completam o quadro.
A soma das falhas resultou em prejuízo consolidado de centenas de milhões de reais, além de um dano potencial evitado graças à atuação do controle externo.
A governança desorganizada na origem explica parte do desastre: planejamento irrealista, fiscalização insuficiente e pressões político-eleitorais típicas de ciclos de megaeventos.
Planejamento desconectado do futebol local
O Estádio Mané Garrincha foi dimensionado para mais de 70 mil lugares em uma cidade sem clubes de elite e com baixa cultura de público nos campeonatos locais. A equação não fechava: custos fixos altíssimos e demanda estruturalmente limitada. Capacidade não gera público por decreto.
Entre 2015 e 2020, a arena foi a menos utilizada para jogos oficiais entre os estádios da Copa, com apenas 109 partidas no período. Clubes do DF evitavam atuar no gigante de concreto, preferindo estádios menores e financeiramente viáveis. O produto “futebol Brasília” não comportava a escala da arena.
Manutenção cara e uso público improvisado
Sem bilheteria que compensasse, a manutenção mensal do Estádio Mané Garrincha na gestão pública ficou na casa de R$ 600 mil a R$ 800 mil. Energia, água, limpeza, segurança, reparos e um gramado problemático fizeram da operação um déficit crônico.
Para reduzir gastos de aluguel em outros endereços, secretarias de governo chegaram a ocupar espaços internos da arena. Foi uma solução de emergência, não de estratégia: o estádio virou prédio público multifunção, mas sem resolver a raiz do problema econômico.
Concessão: redesenho do modelo e promessas
A concessão por 35 anos ao consórcio privado rebatizou o complexo como ArenaPlex e reposicionou o negócio: futebol deixa de ser central e eventos passam a liderar receitas. O contrato prevê outorga anual de R$ 5,05 milhões (após carência), participação pública de 5% no faturamento líquido e economia estimada com a eliminação da manutenção direta pelo governo.
O ponto-chave era um grande investimento no chamado Boulevard Monumental (complexo de lazer e entretenimento) e um plano total perto de R$ 1 bilhão ao longo do período. A lógica econômica: estancar a sangria, transferir risco operacional e transformar um passivo em receitas recorrentes via shows e ocupação do entorno.
Controvérsias: outorga adiada e desvio de finalidade
Na prática, obrigações centrais não caminharam como prometido. O Boulevard não saiu do papel como previsto e surgiu um empreendimento comercial alheio ao conceito original, gerando reação urbanística e política e embargos. Críticos viram desvirtuamento, com busca de retorno mais rápido do que o desenho do edital.
Em paralelo, um aditivo contratual adiou o início do pagamento da outorga, ampliando a carência enquanto a arena já gerava receitas com eventos. A assimetria de poder nas renegociações acendeu alertas: o patrimônio é público, mas a captura do valor pode se concentrar no privado se o Estado não fiscalizar e exigir o cumprimento integral do contrato.
No eixo operacional, a reconversão funcionou. O Estádio Mané Garrincha consolidou-se como destino de turnês internacionais e eventos de massa, batendo recordes de público e impactando turismo, hotelaria e serviços em Brasília. Shows e encontros religiosos lotaram a agenda, com efeitos econômicos tangíveis na cidade.
Essa nova vocação confirma que o ativo tem valor apenas não no futebol. O modelo correto de produto elevou receita e ocupação. O ponto sensível continua sendo a devolução do valor ao público: sem investimentos pactuados e repasses em dia, a sociedade financia a estrutura e colhe menos do que deveria.
O que fica de lição para políticas públicas
Primeiro, não atrelar planejamento urbano a cronogramas de megaeventos. Urgência e grandiosidade tendem a superdimensionar obras e fragilizar o controle.
Projetos desse porte exigem demanda comprovada e planos de uso pós-evento ancorados em evidência, não em promessas políticas.
Segundo, fortalecer auditoria concomitante e capacidade contratual do Estado. PPPs e concessões funcionam quando há metas claras, fiscalização técnica, transparência financeira e sanções efetivas. Sem enforcement, o risco é privatizar ganhos, socializar custos e perpetuar ciclos de baixa accountability.
O Estádio Mané Garrincha permanece símbolo do desperdício pela sua origem superfaturada e pelo custo público irreversível. Como arena de futebol, segue desproporcional à realidade local.
Como megaarena de eventos, encontrou sustentabilidade mas a captura do valor está em disputa. Sem cumprir investimentos e repassar outorga, a reconversão não fecha a conta social.
À luz desse histórico, o que é justo para o contribuinte na operação atual do Estádio Mané Garrincha? A outorga deve ser cobrada retroativamente? O Boulevard Monumental precisa ser retomado como condição para manter a concessão? A cidade ganha mais com shows a qualquer custo ou com regras duras de contrapartida urbana? Conte, com exemplos do seu dia a dia em Brasília, como esses eventos impactam transporte, preços e emprego. Você concorda com esse modelo? Por quê?
